עמינדב 20 – דו"ח סטטוס לחודש נובמבר 2021

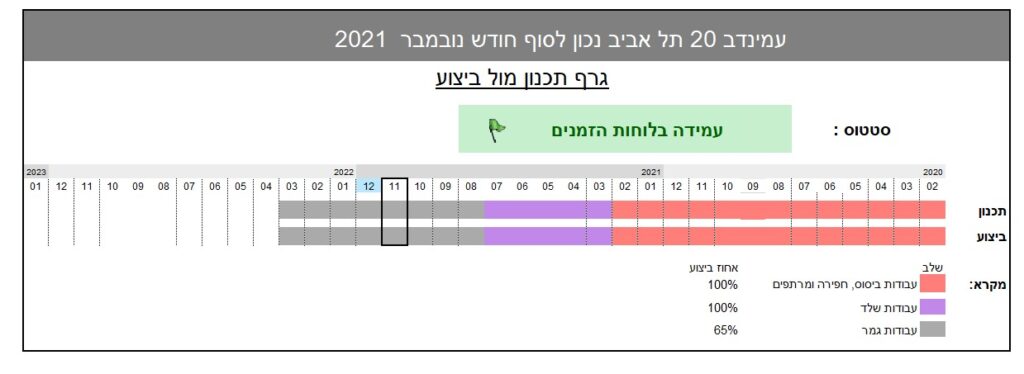

ציר הזמן וההתקדמות

תכנון מול ביצוע

מה קרה בפרויקט בחודש האחרון?

בטיחות

ליקויי הבטיחות שנדרשים תיקון מיידי :

  • מעבר הכניסה וחדרי המדרגות אינו נפרד מחלל העבודה וקיימים חומרי עבודה, פסולת וחדרי המדרגות שהם עובדים הינם אתר עבודה שמסכן את הדיירים שגרים בבניין.



חדרי המדרגות :

חזיתות עמינדב ויצחק שדה – בוצע חיפוי מדרגות עד קומה 4 (ללא ריצוף פודסטים),

כניסה אמצעית – יציקות בטון של המדרגות בלבד.



דירות דיירים – התחברות לתוספות :

לפני הרכבת פרקט והתקנת אלומיניום.



דירות חדשות (יזם):

כ 80% מעבודות הגמר הסתיימו , הדירות מרוצפות ולפני הרכבת דלתות פנים וכלים סנטיריים.



מרתפים :

מוכנים לכניסה לעבודה של קבלן מתקני החניה "פרקומט"



חיפוי חוץ :

סיימו חיפוי חוץ ועובדים של שליכט צבעוני והשלמות קופינג.





























מה עומד לקרות בפרויקט בחודש הבא?

המשך ביצוע עבודות בחדרי המדרגות.

ביצוע שליכט צבעוני וקופינג.

עבודות גמר בדירות היזם.

מרתפים – כניסה לעבודה של ספק מתקני החניה.
