הגר"א 6 – דוח סטטוס נכון לחודש יוני 2024

ציר הזמן וההתקדמות

תכנון מול ביצוע

מה קרה בפרויקט בחודש האחרון?

בחודש יוני על גבי התשתית של הרפסודה שנוצקה בחודש מאי התחלנו להתרומם עם האלמנטים הוורטיקלים של מרתף מינוס 3 שהם עמודים וקירות בטון .

בסוף יוני הקבלן הספיק לצקת כ 70% מהוורטיקלי , בתוך הקירות הונחה תשתית לחשמל .

נעשה המשך של יציקת ורטיקלית ( עמודים וקירות נושאים ) בחלקים נוספים של המרתף כהכנה לתפסנות תיקרה קומה מינוס 3 ריצפת קומה מינוס 2 .

מה עומד לקרות בפרויקט בחודש הבא?

השלמת כל העמודים והקירות הוורטיקלים בחלל מינוס 3 כולל עבודות תשתיות חשמל בתוך הקירות וזאת כהכנה לתחילת בניית תפסנות תיקרה מרתף מינוס 3 שהוא ריצפה מינוס 2 .

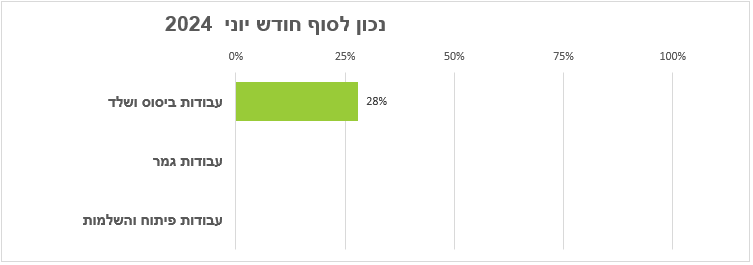

לוחות זמנים

נכון לרגע זה ועל פי קצב ההתקדמות של העבודה בשטח נראה שהקבלן יעמוד בלוחות הזמנים , אם זאת אנחנו בשלב מאד מקדימי של העבודה ומוקדם מדי לקבוע זאת בצורה מוחלטת .

המפקח ימשיך לעקוב ולדווח העל קצב ההתקדמות בעבודה .

בטחות באתר

התייחסנו לנושא בטיחות האתר בדוח הקודם , דוח מאי .

הערה

באתר דף הבית צורפו הקבצים הבאים :

יועץ קרקע

יועץ איטום

אישור יציקות רפסודות A+B

תעודות חברת SYSTEM

על מנת לראות הינכם מוזמנים לגלול בדף הבית של האתר לתיקיית קבצים שם מופיעים כל האישורים
