כניסה 21
בניית נישות פיר מערכות ( וורטיקלי )
פתיחת חדרי מדרגות קומתיים ובניית מעקות זמניים .
פירוק מדרגות ברזל מחוץ לחדר המדרגות .
ביצוע רייזרים (צנרת מים) וורטיקלי למערכת סולארית .
בוצע שליכתה צבעונית בהיקף הבניין .
הותקנו אלומניום לוויטרינות וחלונות לדירות
המשך תיקונים וצבע בדירות קיימות .
התחלת עבודות חשמל וטייח שחור בחדרי מדרגות קומתיים
כניסה 23
בניית נישות פיר מערכות ( וורטיקלי )
פתיחת חדרי מדרגות קומתיים ובניית מעקות זמניים .
פירוק מדרגות ברזל מחוץ לחדר המדרגות .
ביצוע רייזרים (צנרת מים) וורטיקלי למערכת סולארית .
בוצע שליכתה צבעונית בהיקף הבניין .
הותקנו אלומניום לוויטרינות וחלונות לדירות
המשך תיקונים וצבע בדירות קיימות .
התחלת עבודות חשמל וטייח שחור בחדרי מדרגות קומתיים
כניסה 25
הותקנן מדרגות זמניות מחוץ לבניין
התחלת שבירות מדרגות קיימות ויציקת מדרגות חדשות
בחלק מדירות קיימות הותקנו אלמוניום לוויטרינות וחלונות
המשך תיקונים וצבע בדירות קיימות
כניסה 27
סיום אבן חוץ צד מערבי
המשך עבודות שליכתה צבעונית
כניסה 29
סיום אבן חוץ צד מערבי
המשך עבודות שליכתה צבעונית
כניסזה 21
סיום חיפוי מדרגות אבן שיש
התחלת חיפוי קרמיקה רצפה חדרי מדרגות לובאיים קומתיים .
המשך עבודות בדירות קיימות
כניסה 23
סיום חיפוי מדרגות אבן שיש
התחלת חיפוי קרמיקה רצפה חדרי מדרגות לובאיים קומתיים .
המשך עבודות בדירות קיימות
המשך עבודות אלומניום לחלונות וויטרינות דירות קיימות
כניסה 25
סיום שבירת מדרגות קיימות
התחלת יציקה מדרגות חדשות
בניית קיר בלוקים וטייח שחור בחדרי מדרגות
המשך עבודות אלומניום
המשך עבודות אלומניום לחלונות וויטרינות דירות קיימות
כניסה 27
התחלת שבירת מדרגות קיימות ויציקת מדרגות חדשות
סיום חיפוי קרמיקה ריצפה ממ"ד בדירות בודדות שנשארו

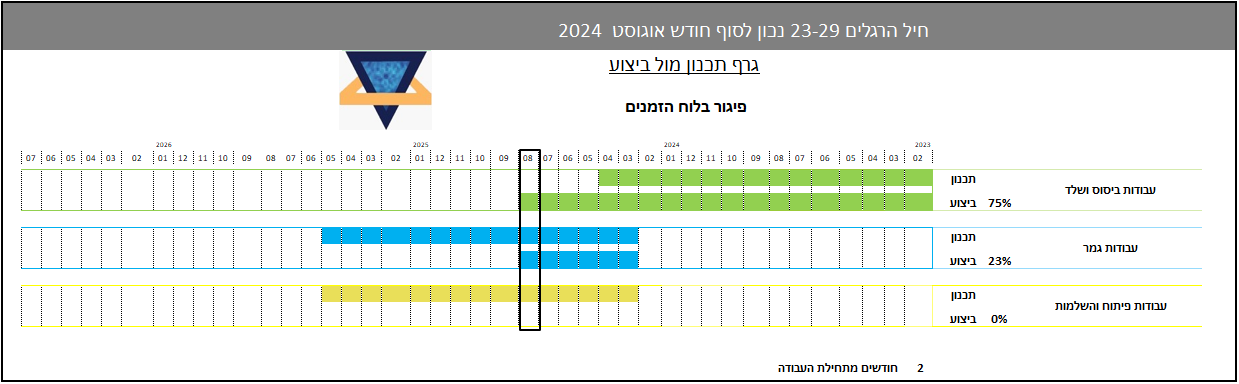

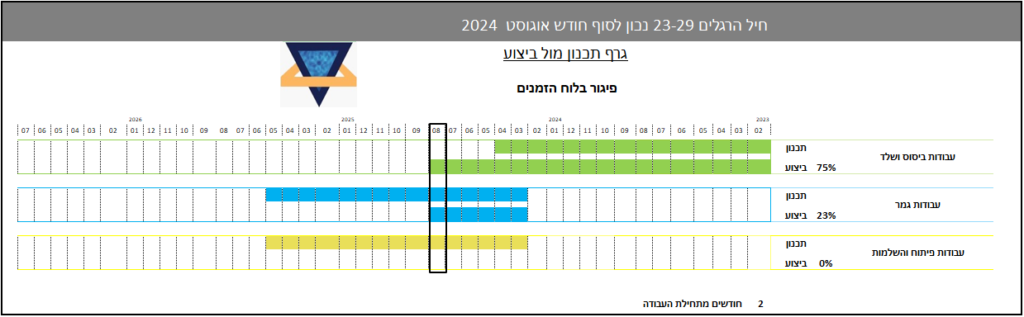

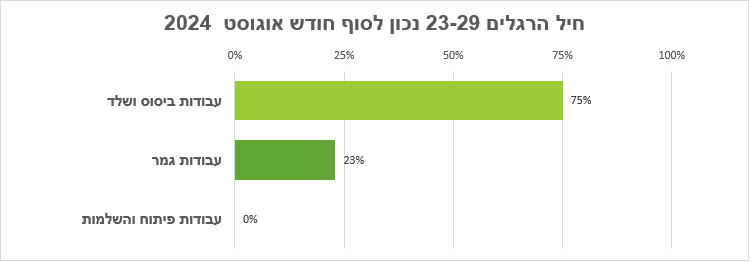

לוחות זמנים
נכון להיום להערכת המפקח יהיה עיכוב בלוחות הזמנים לסיום הפרוייקט
ראה הערה מדוח קודם ( 6-8 חודשי עיכוב )
בטיחות
היזם מקפיד על הבטיחות .כובעים ,נעלי עבודה ,בגדי עבודה וכד' .
יש לנקות את המעברים וכניסות לבניין מפסולת , לאפשר גישה ומעבר חופשית לחדרי המדרגות והדירות .
על היזם לשים דגש על הניקיון בכל האתר כולו ובעורף של הבניינים . .
יש לסדר ולתקן צינורות ביוב 4 צ"ול שנוזלים , במעברים לכניסות לחדרי המדרגות .
