כידוע לנו חודש אוקטובר היה חודש של חגים בהרבה אתרי בנייה לא עבדו בגלל ימי חג, גשרים , סגרים וכו
למרות זאת בוצעו חלקית העבודות המפורטות להלן :
חיפוי אבן חוץ נמשכות העבודות ונכון להיום בוצע כ 90% חיפוי אבן חוץ בחזיתות הבניין .
בוצע עבודות שליכטה צבעונית מסביב מעטפת הבניין עד כה בוצעה כ 90% שליכטה צבעונית סביב המעטפת .(טיח צבעוני)
בוצעו עבודות תשתיות ספרינקלרים בשטחים ציבוריים למעט השלמות אחרונות והתקנת ספריקלרים בדירות הקיימות ( ספרינקלר לכל דירה – דרישה של כיבוי אש )
בוצעו תשתיות גז – קווים ראשיים מהדירות לחדר מוניי הגז
הושלמו ובוצעו איטום במסתורי כביסה בדירות קיימות .
בוצעו עבודות תשתיות חשמל בממדים לדירות קיימות .
חיפוי קרמיקה במרפסות דירות קיימות בוצע ברוב הדירות הקיימות למעט שתי דירות .
התחלת עבודות קונסטרוקציה לתקרת גבס בחדרי מדרגות .
הכנת תשתיות חשמל לתאורת חדרי מדרגות .
הוזמנו לוחות חשמל ציבוריים
השלמות חיבור מוניי גז לצנרת חדשה
סיום עבודות חיפוי אבן חוץ בחזיתות הבניין
סיום עבודות שליכטה צבעונית בהיקף הבניין
סיום תשתיות חשמל תאורת חדרי מדרגות בכל הקומות
סגירת תקרה בגבס לובאים קומתיים
התחלת התקנת מערכות גילוי אש , צופרים , גלאים וכל מה שנדרש לפי הוראות כיבוי אש לבניין .
סיום עבודות והתקנת גמל מים ( הזנת מים ראשית לבניין )
פירוק הפגום מסביב לבניין

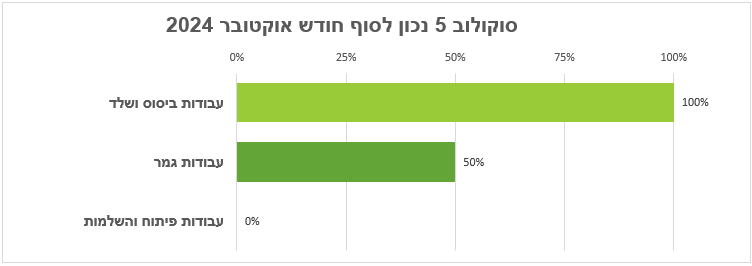

לוחות זמנים

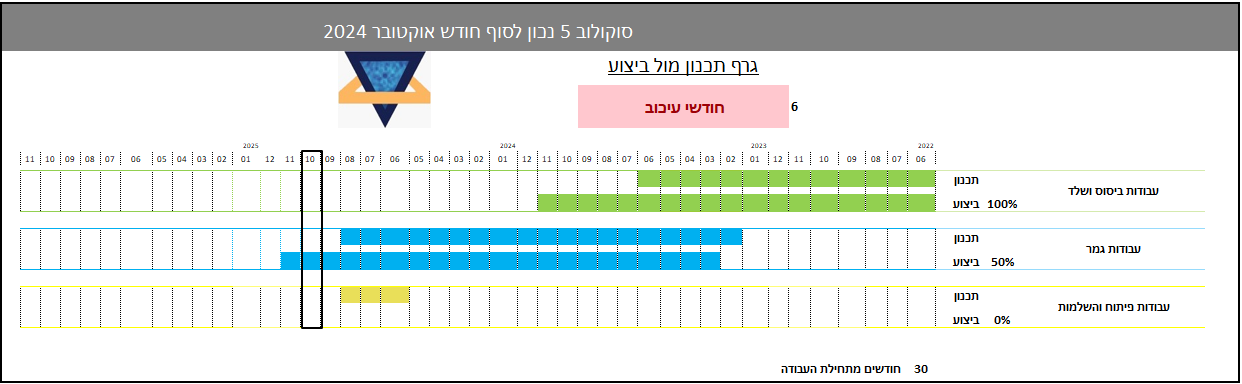

נכון להיום , יש עיכוב בלוחות הזמנים של מספר חודשים ,הערכה יותר מדויקת תמסר בדוח הבא.
בטיחות
יש לשפר את דרכי הגישה והמעברים לבניין ,
