המשך עבודות חפירה ויציקה בחניון , טרם סיימו .
המשך עבודות חיפוי אבן חוץ , טרם סיימו .
המשך עבודות אבן חוץ , טרם סיימו .
המשך עבודות פריימר ( הכנה ל שליכטה ) תקרה וקירות במרפסות דירות קיימות צד דרומי , טרם סיימו .
התחלת עבודות על מערכות כיבוי אש : העברת קווים ראשיים למערכת ספרינקלרים , התקנת גלגלוני מים .
העברת קווי הזנה לטובת מערכת משאבות מים .
הסתיימו יציקות כל החומות סביב הבניין .
*** נעשתה בחירה של כ 95% מהדיירים לקרמיקה לטובת חיפוי רצפה ממדים ,מרפסות ותוספת בנייה בדירות קיימות .
סיום יציקת שלד החניון בשלמותו .
סיום עבודות אבן חוף מסביב מעטפת הבניין .
המשך עבודות מערכות כיבוי אש
המשך עבודות פריימר ( הכנה לשליכטה ) מרפסות דירות קיימות.
דיירים שטרם בחרו קרמיקה מתבקשים לבחור במידה ולא יבחרו את הקרמיקה תבחר ותרוצף בהנחיית אדריכל הבניין.

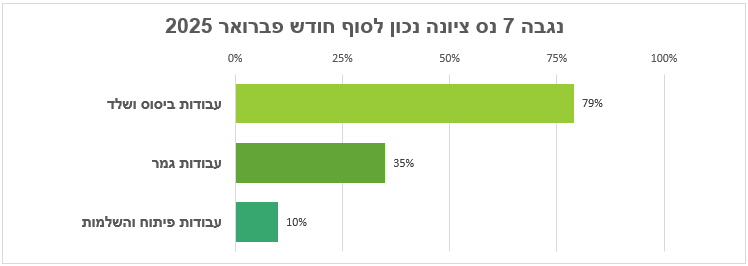

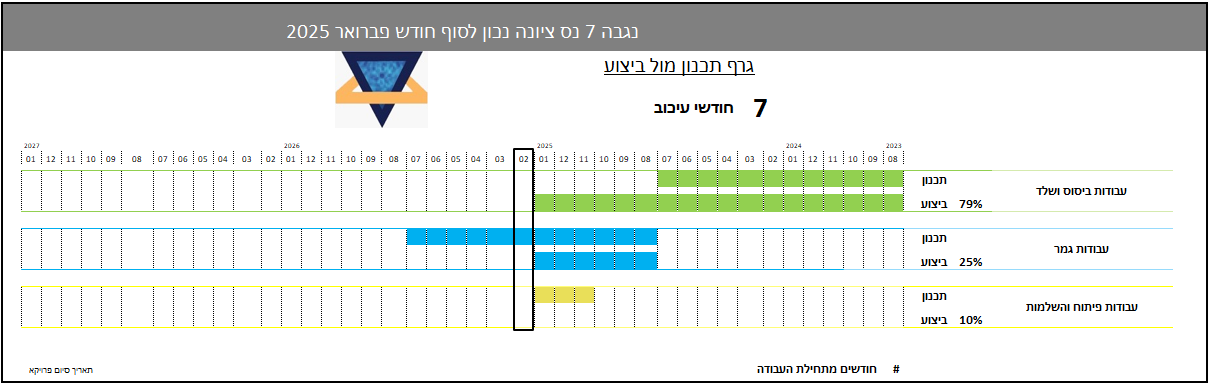

לוחות זמנים
בחודשים האחרונים קצב העבודה הוגבר משמעותית ( כפי שדיווחנו בחודשים האחרונים ) עם זאת המפקח מזהה כי מועד סיום הפרויקט יתעכב בכמה חודשים כ6-8 חודשים (הערכה)
אנו נמשיך לעקוב ולעדכן בדוחות הבאים .
בטיחות האתר
המפקח דורש מהקבלן לתקן ולסדר את המעברים לכניסות הבניין , להתקין מעקות ( זמניות) בחדרי המדרגות .
ובכל סוף יום עבודה לנקות ולדאוג שהמעברים והכניסות לבניין יהיו בטוחות למעבר ולנוחות הדיירים
הערה :
ישנם חובות חשמל ומים שמצטברים , דבר שדיווחנו ולא פעם אחת בפני היזם ולדברו הבטיח שחובות אלו ישולמו על ידו בהקדם .
