בוצע והסתיים עבודות טייח בתוך הדירות קומות 1-5 כולל .
בוצע והסתיים עבודות חשמל , אינסטלציה וביובים בדירות קיימות קומות 1-5
בבצוע עבודות חשמל קומה 6
בוצעו והסתיימו התקנת משקופים עיוורים לחלונות ודלתות בדירות בכל הקומות .
בוצע והסתיים עבודות טייח , חשמל, התקנת דלתות במחסנים ומרתפים , למעט צבע יד אחרונה .
סיום עבודות טייח בדירות .
התקנת פיגום סביב הבניין ( במעטפת החיצונית של הבניין ) לטובת בצוע עבודות טייח אך לפני בצוע עבודות טייח יבוצע הרבצת איטום במעטפת החיצונית של הבניין .
השלמות עבודות טייח בלובאים קומתיים .
בצוע צבע והכנת פיר מעלית לטובת התקנת קונטרוקציה מעלית ולאחר מכן התקנת מעלית .
התחלת עבודות טייח במאגר מים .
התחלת עבודות חיפוי קרמיקה בדירות

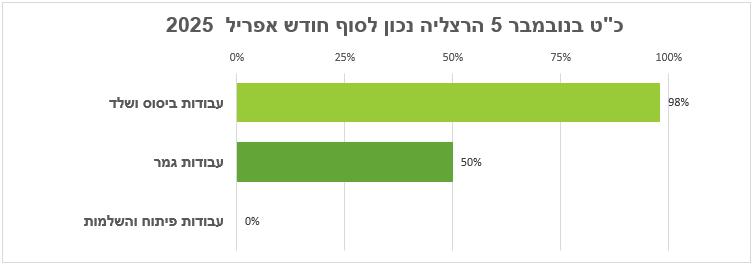

לוחות זמנים
הקבלן עומד בלוחות זמנים
כח האדם באתר השתפר ומתחילים לראות תוצאות של עבודה .
בטיחות
האתר מגודר ומשולט כראוי
מנהל העבודה שומר על כללי הבטיחות
