הסבוראים 7 ת"א – דו"ח סטטוס נכון לסוף חודש מאי 2025

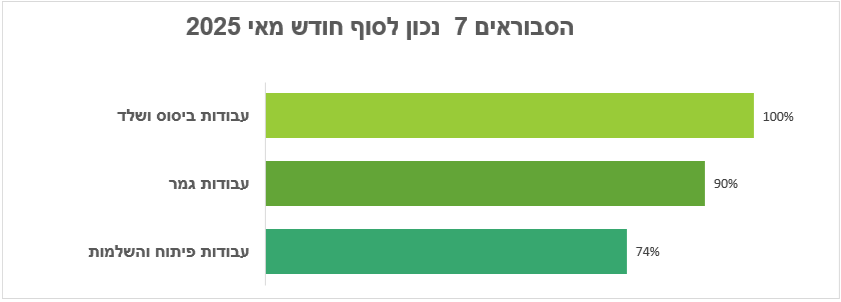

ציר הזמן וההתקדמות

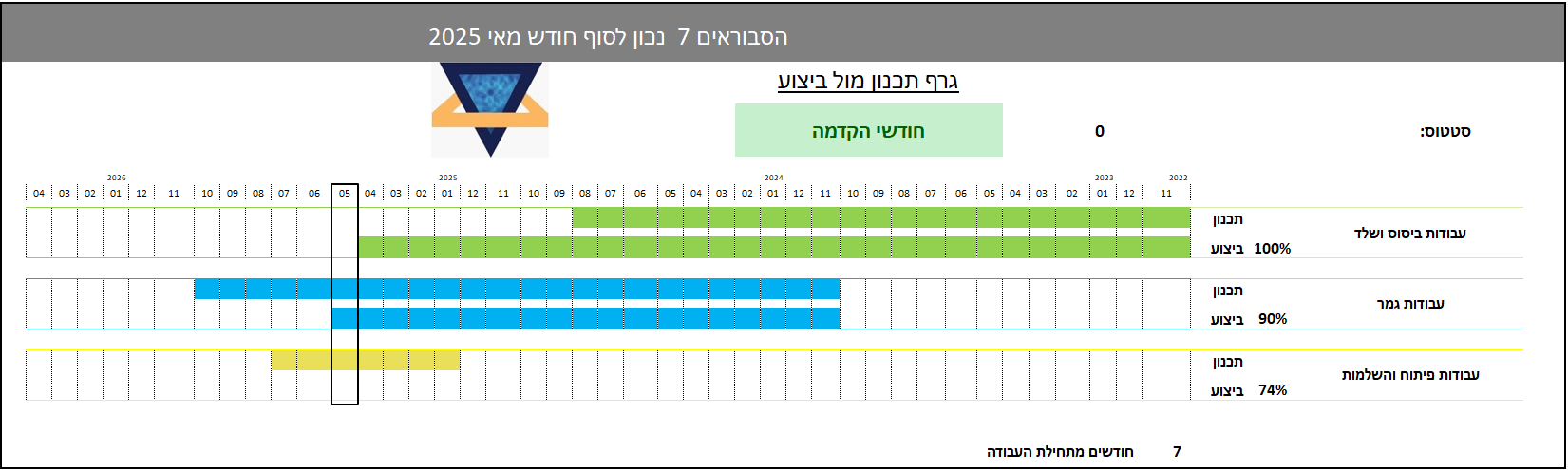

תכנון מול ביצוע

מה קרה בפרויקט בחודש האחרון?

בוצעו וסיימו כל עבודות החשמל ציבורי / דירות , כולל כל ההכנות הדרושות לחברת חשמל , נקבע מועד משוער לסוף חודש יולי שחברת חשמל תסיים את כל העבודות הנדרשות על ידה למתן חשמל קבוע למתקן ( לבניין )

ורק לאחר מכן יבוצע על ידי היזם הזמנת ביקורת חברת חשמל לטובת חשמול הדירות .

בוצעו והושלמו כל עבודות בחדר משאבות הבניין כולל הפעלה ראשונית ובדיקת המערכת .

בוצעו והושלמו כל העבודות בקומות החניונים הכוללות : חשמל , תשתיות אינסטלציה , התקנת גופי תאורה , צבע , ניקיון , למעט צבע וסימון מספרי חניות .

המשך עבודות חיפוי חיצוני במעטפת הבניין , עד כה בוצעו חזיתות מזרחית ודרומית

בוצע בדיקת גז למערכת הגז של הדירות , עברה בהצלחה . ( בדיקה נוספת לכיבוי אש ) .

בוצעה ביקורת מי אביבים , עברה בהצלחה , אישור יתקבל בהמשך .

הותקנו דלתות ( פנדור ) בחדרי הבית , קומות 1 – 4 .

התקנת מטבחים בדירות , עד כה בוצעו כ 50% מכלל הדירות .

בוצע חיפוי בומנייט בלובי הכניסה לבניין .

כמה מילים על בומנייט :

מערכות ההטבעה של בטון מוטבע (Bomanite Imprint systems) הן מערכות ריצוף בטון מוטבע אשר נוצק במקום ואשר מוסיפות מגע ארכיטקטוני לכל מיזם, ובעלי עמידות לכל עומסי תנועה ותנאים סביבתיים.









מה עומד לקרות בפרויקט בחודש הבא?

המשך עבודות חיפוי חוץ ( HPL )  חזיתות דרומית וצפונית ובשאיפה לסיום

צבע לטובת סימון  מספרי חניות  בחניונים .

המשך התקנת מטבחים בדירות , בשאיפה לסיום .

התקנת וויטרינות בלובי כניסה .

המשך התקנת דלתות פנים בדירות .

המשך בדיקות מערכות הבניין לטובת טופס 4 .

בשורות טובות

בשעה טובה בקרוב הדירות בבניין יהיו מוכנות למסירה ראשונית .

מסירה ראשונית היא : סיור מקדים בדירות בנוכחות בעלי הדירה ומפקחי הדיירים על מנת לאתר ולהצביע על ליקויים לתיקון ככל שיתגלו.

בחודש יוני בצורה מסודרת ובתאום מרא היזם יזמין אותכם לסיור מסירה ראשונית .

אנו כמובן כמפקחי הדיירים נלווה אותכם בסיור .
