בוצעו עבודות יציקות בניין לטובת בנייה קומה שלישית וקומה רביעית . בניין A ו B , טרם יצקו את תקרת קומה רביעית ,
בניית תפסנות וברזלנות לטובת יציקה תקרה קומה רביעית .
במקביל התחילו לבצע עבודות בחדרים טכניים של הבניין כגון : חיפוי רצפה .
בצוע עבודות חשמל בשטחים ציבוריים (חדרי מדרגות ) ,.
בניית מחיצות פנים למחסנים במרתפים ( חניונים ) .
התקנת משקופים לטובת מחסנים .
בצוע עבודות תפסנות וברזלנות לטובת יציקות קומות חמש ו שש בניין A ו B .
המשך עבודות תשתיות חשמל בשטחים ציבוריים .
המשך בניית מחיצות פנים במחסנים
המשך התקנת משקופים במחסנים .

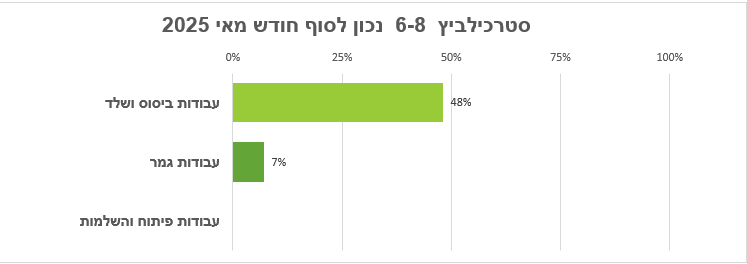

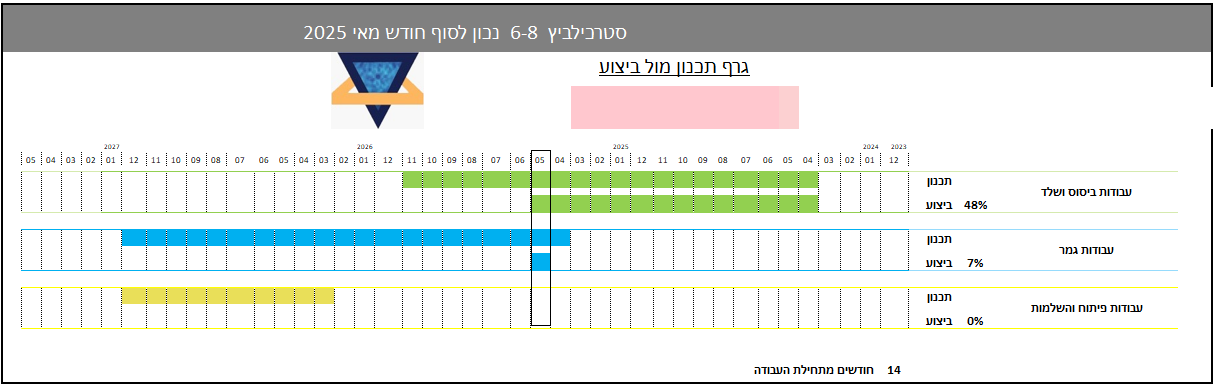

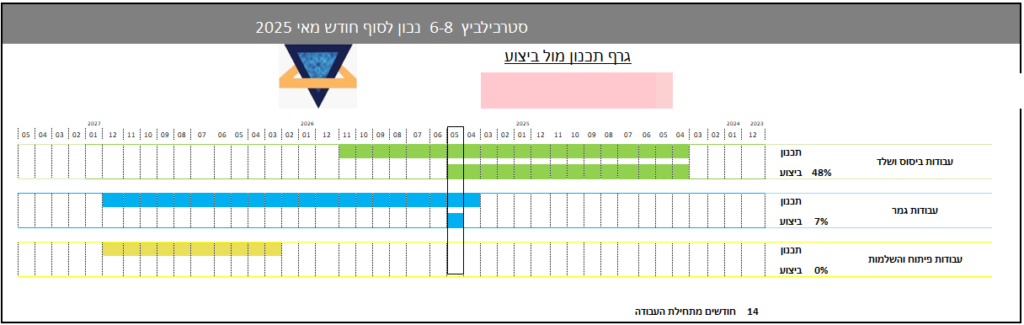

לוחות זמנים
אנו עומדים בלוחות הזמנים כמתוכנן , נמשיך לעקוב ונעדכן בהמשך .
בטיחות
האתר מגודר ומשולט כראוי
מנהל העבודה שומר על כללי הבטיחות .
