לקוחותינו היקרים
כפי שידוע לכלום עבר על כולנו תקופה לא קלה , תחת מלחמה והוראות מחמירות של פיקוד העורף שאפשרו עבודה חלקית ורק באתרים העומדים בקריטריונים של שמירת חיי העובדים .
עם כתיבת שורות אלה נכנסה הפסקת אש ובשאיפה האתרים חוזרים אט אט לשגרה .
מטבע הדברים היו השלכות על כמות וקצב העבודה באתר ועל לוחות הזמנים .
אנו נעקוב בצורה פרטנית ונעדכן אותכם בהמשך .
במקביל עבד היזם באופן מצומצם ולפי הנחיות פיקוד העורף ובצע את הדברים הבאים :
בוצע חיפוי קרמיקה רצפה לובי כניסה ב
בוצע חיפוי קרמיקה קירות בלובאים כניסות א ו ג .
בוצעו עבודות גבס בלובאים , כניסות א, ב , ג .
בוצעו והושלמו כל עבודות החשמל בשטח מגרש הבניין .
בצעו התקנות אלומיניום וויטרינות בכניסות , א ב ג .
בוצעו התקנות אינטרקומים בכניסות א , ב , ג .
הותקנו מאחזי יד כניסות א , ב , ג .
בוצעו עבודות במאגרי מים והושלמו כולל איטום המאגרים .
דירות כניסה ב – פורקו מטבחים והותקנו מטבחים חדשים בדירות קיימות , טרם סיימו .
כללי , המשך תיקונים בדירות קיימות כניסות א , ב , ג לפי פרוטוקול מסירה ראשוני
בצוע חיפוי קרמיקה קירות לובי כניסה ב .
התקנת משאבות ולוחות חשמל במאגרי המים .
לקיחת מדידה לשיש והתקנת שיש בדירות קיימות כניסה ב
התקנת קונסטרוקציה ומשקופי דלת לטובת מעליות , בפיר המעלית .
התחלת בצוע סגירת תקרת בגבס בחדרי מדרגות
המשך תיקונים בדירות קיימות כניסות א , ב , ג לפי פרוטוקול מסירה ראשוני .

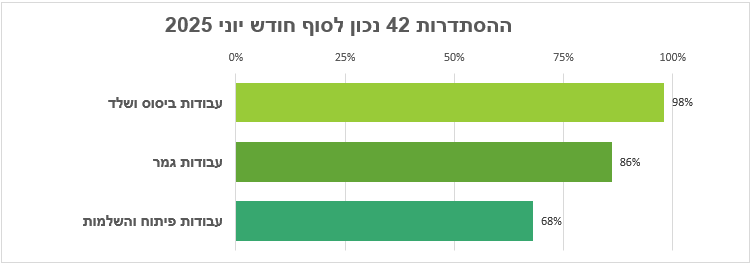

לוחות זמנים
כפי שכבר ציינו בתחילתו של דוח זה על תקופה לא קלה שבה היינו מצויים , כח האדם באתר היה דליל וזאת לפי הוראות פיקוד העורף ,
דבר שהאט במעט את קצב העבודה , במקביל השתדל היזם לקדם את העבודות באתר כפי יכולתו ,
אנו נמשיך לעקוב מקרוב ונעדכן בדוחות הבאים .
שיהיו ימים שקטים .
בטיחות באתר
המעברים לכניסות הבניינים נגישים ,
מנהל העבודה שומר על כללי הבטיחות
הערה:
טרם קיבלנו את אישור הנציגות לתיקון הנזילה
