לקוחותינו היקרים
כפי שידוע לכלום עבר על כולנו תקופה לא קלה , תחת מלחמה והוראות מחמירות של פיקוד העורף שאפשרו עבודה חלקית ורק באתרים העומדים בקריטריונים של שמירת חיי העובדים .
עם כתיבת שורות אלה נכנסה הפסקת אש ובשאיפה האתרים חוזרים אט אט לשגרה .
מטבע הדברים היו השלכות על כמות וקצב העבודה באתר ועל לוחות הזמנים .
אנו נעקוב בצורה פרטנית ונעדכן אותכם בהמשך .
למרות הכתוב מעלה , היזם השתדל לקדם את העבודה באתר לפי הנחיות פיקוד העורף .
בוצעו עבודות התקנת אלומיניום מסגרות בלובי כניסה ראשי .
ציבורי
בצוע עבודות התקנה חיפוי קירות HPL בתוך לובי כניסה ראשית .
בצוע עבודות פיתוח מסביב לבניין , גננות , הכנסת טוף ופיזורו מסביב לבניין .
השלמות אחרונות למערכת גילוי אש ( התקנת נצנץ צופר ) בקומות המרתפים לפי דרישות יועץ בטיחות .
התחלת בצוע עבודות צבע אפוקסי בחניון
התקנת רמזורים לחניון
דירות
המשך התקנת מטבחים ובמקביל התחלת התקנת שיש למטבחים , טרם סיימו
התחלת התקנת ארונות אמבטיה בחדרי רחצה .
בצוע עבודות תיקוני שפכטל וצבע בדירות .
בצוע המשך עבודות HPL קירות חוץ במעטפת הבניין
המשך בצוע עבודת צבע אפוקסי בחניון
המשך התקנת מטבחים בדירות
המשך התקנת שיש למטבחים
המשל התקנת ארונות אמבטיה בחדרי רחצה
בצוע תיקוני שפכטל וצבע בדירות
באופן כללי המשך הכנות הדירות למסירה ראשונית ( שעליה נפרט בלוחות הזמנים )
בטיחות באתר
האתר מגודר ומשולט כראוי , מנהלי העבודה מקפידים על כללי הבטיחות באתר ושומרים על סדר וניקיון .

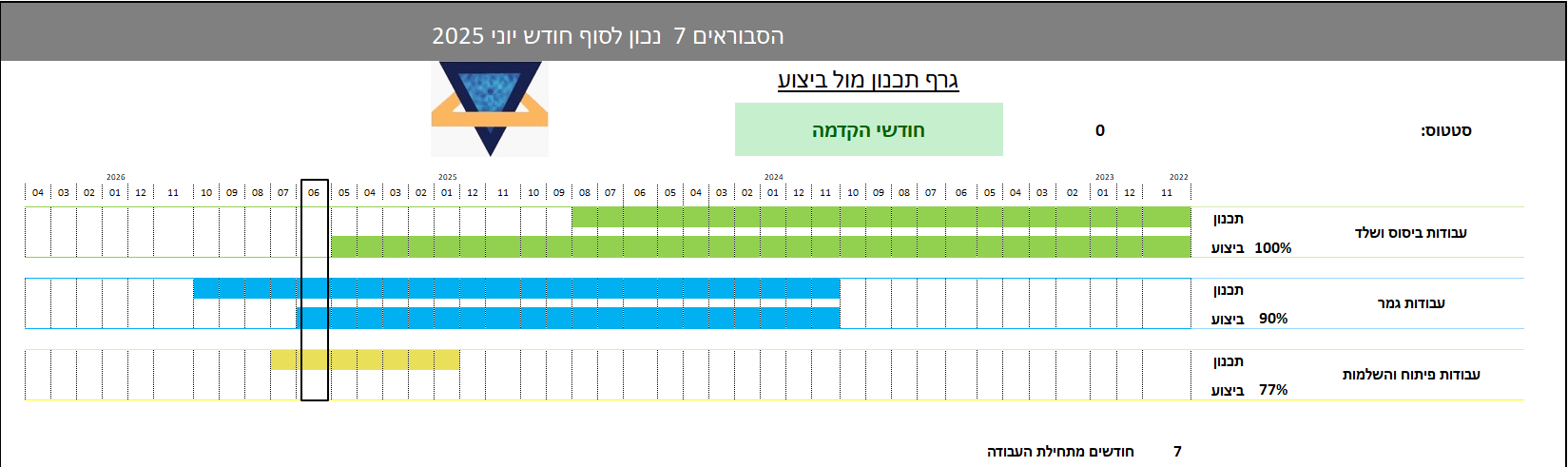

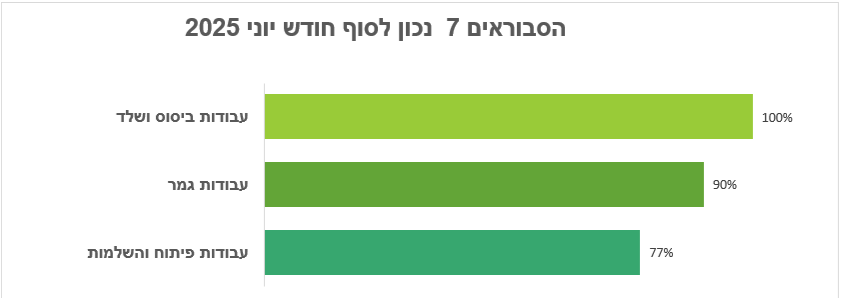

לוחות זמנים
כפי שכבר ציינו בתחילת הדוח , עקב המלחמה שפרצה בחודש האחרון , נוצר פער מינורי ומזערי בלוחות הזמנים .
היזם השתדל לעבוד באתר בכפוף לתנאי פיקוד העורף ולשמירת חיי העובדים ,
בדוח הקודם כתבנו שאנו קרובים לבצוע מסירה ראשונית ושהיא תבוצע לקראת סוף חודש יוני , עקב המצב שעברנו , נכון להיום אנו מעריכים כי המסירה הראשונית תעשה לקראת אמצע- סוף חודש יולי , אנו נעדכן ונתעדכן .
בנוסף בחודש זה , לאור המצב הביטחוני , חברת חשמל דחתה את העבודות שהיית אמורה לבצע בפרויקט ובכלל בכל גוש דן לתאריך לא ידוע ( נכון להיום ) , היזם עושה כל שביכולתו לקדם ולקבל תאריך עדכני חדש ומוקדם ככל האפשר , אנו נעקוב מקרוב ונעדכן בהמשך .
