לקוחותינו היקרים
כפי שידוע לכלום עבר על כולנו תקופה לא קלה , תחת מלחמה והוראות מחמירות של פיקוד העורף שאפשרו עבודה חלקית ורק באתרים העומדים בקריטריונים של שמירת חיי העובדים .
עם כתיבת שורות אלה נכנסה הפסקת אש ובשאיפה האתרים חוזרים אט אט לשגרה .
מטבע הדברים היו השלכות על כמות וקצב העבודה באתר ועל לוחות הזמנים וכל זאת בנוסף למצב בו הפרויקט נמצא .
אנו נעקוב בצורה פרטנית ונעדכן אותכם בהמשך .
בצוע וסיום עבודות כוחלה לאבן חוץ .
לסיים טייח חוץ מסביב למעטפת הבניין .
המשך עבודות תשתיות צנרת גז .
המשך עבודות מערכת גילוי אש ( תשתיות )
התחלת עבודות במסתורי כביסה ומרפסות שמש ( כפי שכתבנו למעלה )
התחלת עבודות חשמל בחדרי מדרגות לטובת תאורת מדרגות וחדרי מדרגות .
התחלת בצוע עבודות תשתיות למערכת סולארית .

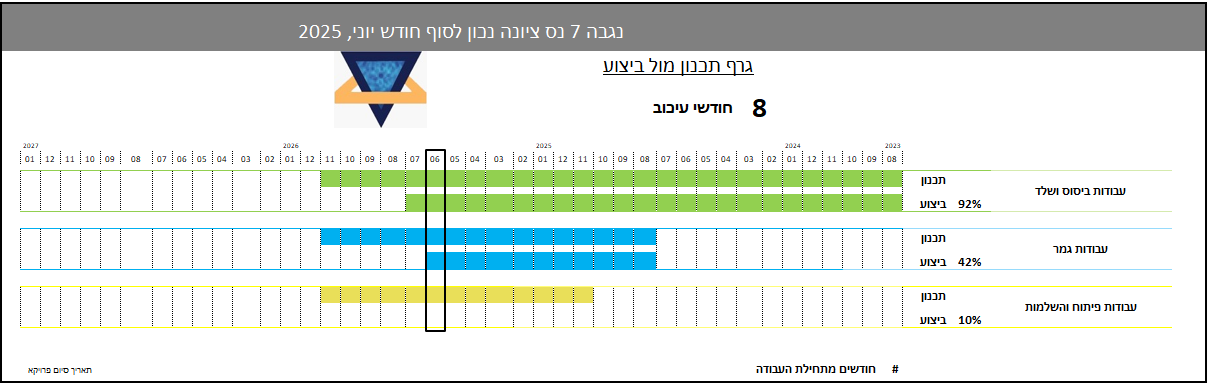

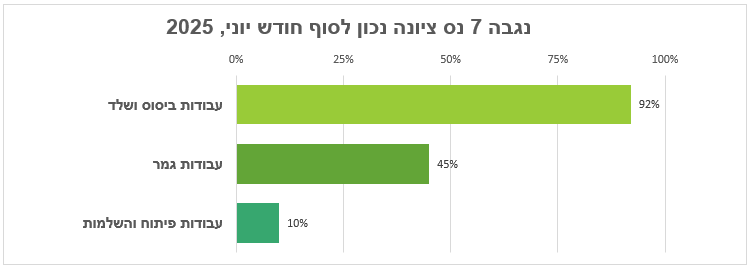

לוחות זמנים
כפי שכבר ציינו בדוחות הקודמים חודש יוני האחרון הוסיף עוד עיקוב בלוחות הזמנים , המפקח מתריע ודורש מהיזם לתגבר את האתר בכח אדם משמעותי , כל זאת על מנת לצמצם את הפערעים שנפתחים להם מחודש לחודש .
בטיחות האתר
המפקח דורש מהקבלן לתקן ולסדר את המעברים לכניסות הבניין , להתקין מעקות ( זמניות) בחדרי המדרגות .
ובכל סוף יום עבודה לנקות ולדאוג שהמעברים והכניסות לבניין יהיו בטוחות למעבר ולנוחות הדיירים
