סוקולוב 5 – דו"ח סטטוס נכון לסוף חודש יוני 2025

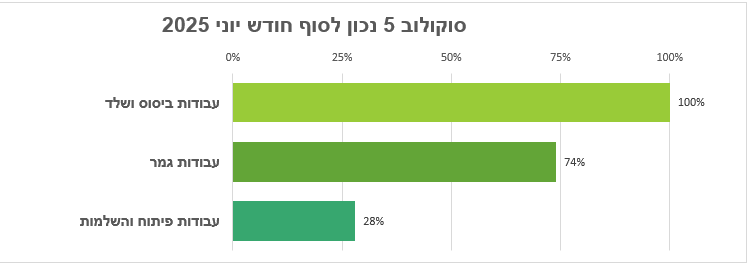

ציר הזמן וההתקדמות

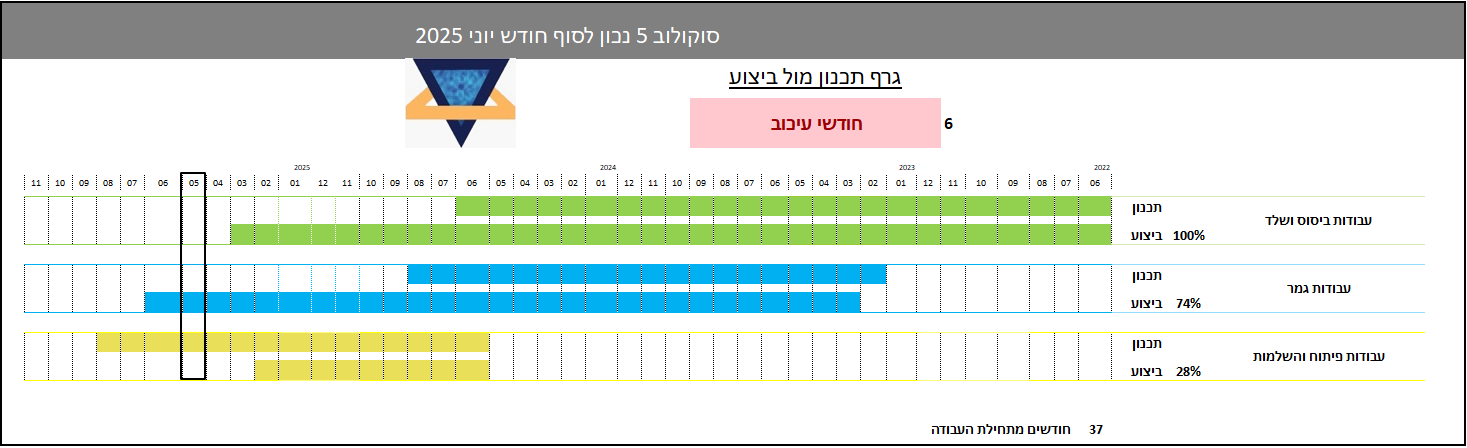

תכנון מול ביצוע

מה קרה בפרויקט בחודש האחרון?



לקוחותינו היקרים

כפי שידוע לכלום עבר על כולנו תקופה לא קלה , תחת מלחמה והוראות מחמירות של פיקוד העורף שאפשרו עבודה חלקית ורק באתרים העומדים בקריטריונים של שמירת חיי העובדים .

עם כתיבת שורות אלה נכנסה הפסקת אש ובשאיפה האתרים חוזרים אט אט לשגרה .

מטבע הדברים היו השלכות על כמות וקצב העבודה באתר ועל לוחות הזמנים .

אנו נעקוב בצורה פרטנית ונעדכן אותכם בהמשך .

בתאריך 24-6 נערך סיור מקדים בדירות על דוח הליקויים שהופץ ,

בנוכחות :

מפקח הדיירים – עודד

מנהל העבודה – שחר

נציגות ובעלי דירות קיימות

מטרת הסיור , להציג בפני מנהל העבודה את הליקויים הקיימים בדירות הקיימות ולתאם מול בעלי הדירות מועד להתחלת עבודות תיקון הליקויים .

עיקרי הליקויים :

1. אמצעי מיגון : ריקון מקלט אחד לפחות ,   בקומת הקרקע של כניסה ב, ביצוע ניקיון וארגון המקלט , נעילה ומסירת מפתח לידי שרה השוכרת של הדירה  בקומה א ,
* לביצוע מיידי- לפני הגשת תלונה של דיירים לאג"א +  עיריית נס ציונה ,
* שחר נא לעדכן השלמת טיפול בתחילת השבוע הבא ,
# נעילת מקלטים נחשב לפלילי ,
1.1 ממדים : לסיים בממדים עבודות גמר וצבע והתקנת כל החלונות והדלתות והעברתם אישור אג"א על ידי היזמים ,
# מאז חודש נובמבר 2024 , בפגישה אצל מיכה במשרד,  הנציגות מתריעה בכתב על צורך לסיים ממדים וזה תקוע ללא מענה,
* יזמים  להתחייב לפרק הזמן הסביר הנדרש לקבלת אישור אג"א ולעדכן את הנציגות בתוך 7 ימים ,
2.מזגנים : התקנות לא מקצועיות על ידי איש המיזוג של היזמים בכל הדירות שטופלו על ידו ,
יש לנקות מנועים ומפסולת בנייה ולהשמיש ,
התקנת מזגנים חדשים על ידי היזם במקרה של טוטאלוס או  של מנועים שנעלמו בזמן  עבודות הבניה ,
טיפול בנזילות צנרת, העברת צנרת לא מקצועית בתוך הדירות ותיקון רטיבות בקירות ,
בעיות נמשכות מחודש יוני 2023 , מועד תחילת עבודתו של שאולי מזגנים באתר סוקולוב.
* מצב תקין של מיזוג, בדירה אחת בלבד , בעיות המיזוג טופלו על ידי בעל מקצוע מטעם בעל הדירה , אחרי שסירב לשלם סכומים מופרכים  לשאולי \ קבלן המיזוג מטעם היזמים,
# שחר עדכן היום ששאולי יכנס לעבודה לתקן את כל הליקויים בדירות החל מיום ראשון הקרוב 29 ביוני ,
,
3. אלומיניום : בעיות של התקנה לא מקצועית, חוסר איטום  סדקים פתוחים סביב התקנה , נקודות חשמל של תריסי הגלילה החשמליים  לא תקינות  ולא גמורות .
# לביצוע מהיר וסיום עבודה בכל הדירות ועדכון לגבי השלמת הטיפול בהקדם,
4. סדקים בקירות : בעיה גורפת בכל הדירות שלא עוברות שיפוץ על ידי היזמים או על ידי בעלי הדירות ,
* אחריות  היזם להנחות את מנהל העבודה לביצוע התיקונים כולל צביעה והחזרת המצב לקדמותו. (לפני תחילת פרויקט התמא,) .
סה"כ 12 דירות מתוך 20 , שלא עוברות שיפוץ לטיפול מיידי .
5. השלמת מרפסות והתקנת ויטרינות והסרת סגירות גבס אוטמות  אור ואוויר בדירות שאנשים חיים כך מעל שנה ,

מה עומד לקרות בפרויקט בחודש הבא?

התחלת בצוע עבודות דוח ליקויים .

המשך התקנת מסתורי כביסה חזית צפונית של הבניין .

בצוע עבודות התקנת תריסי גלילה לוויטרינות בדירות קיימות .

בצוע עבודות הכנת תשתיות קווים ראשיים של תקשורת בפיתוח .

המשך בצוע עבודות קווי גז וחיבור למוני גז כניסה א .

הכנסת מצה לשטח .

לוחות זמנים

המפקח מזהה – 8  חודשי פיגור נכון להיום מול תכנון החוזה המקורי.



יש סיכוי שפיגור זה ילך ויגדל נעדכן בהמשך.

בטיחות

בשביל גישה לבניין יש פיר פתוח של ביוב מכוסה בדיקט.

יש לסגור אותו עם מכסה או לגדר.

יש לנקות ולפנות את כל פסולת הבניין , זבל  מסביב לכל הבניין .
