התחלת בצוע עבודות תיקן ליקויים לפי פרוטוקול שהופץ לאחר סיור שנערך בסוף חודש יוני , בנוכחות הנציגות , מפקח , בעלי דירות .
הקבלן עבר דירה דירה והתחיל לסדר ולתקן את הליקויים בדירות , עד כה בוצע בכ65% מכלל כל הדירות .
עיקרי הליקויים :
תיקוני צבע , רטיבות ועובש בדירות ,
תיקון וסידור מזגנים ומנועי מזגנים בדירות ומרפסות שמש .
תיקוני אלומיניום
תיקוני קרמיקה .
בצוע וסיום התקנת מעקות למרפסות שירות .
התקנת חלונות בממדים עד כה בוצע כ 90% , טרם סיימו
התקנת דלתות ממד עד כה בוצע כ 80% , טרם סיימו .
התקנת יחידות סינון בממדים עד כה בוצע כ 80% , טרם סיימו .
בוצעו עבודות ניקיון ופינוי פסולת בניין מסביב כל הבניין .
הוכנסה מצה לשטח המגרש לטובת ריצוף המגרש באבנים משתלבות .
התחלת בצוע ריצוף המגרש באבנים משתלבות .
עוד נעשה בפיתוח , התקת מערכת השקיה לגינון , הכנת שביל כניסה לבניין , הכנת תשתיות חשמל לטובת תאורה בהיקף הבניין .
התקנת ארונות ולוחות חשמל ציבוריים .
המשך עבודות בפיתוח :
סיום ריצוף אבנים משתלבות
בצוע עבודות בשביל כניסה ראשי לבניין
בצוע וסיום עבודות חשמל בהיקף הבניין
בצוע וסיום התקנת מערכת השקיה גינון
המשך עבודות תיקונים בדירות קיימות לפי פרוטוקול .
בצוע וסיום התקנת לוחות חשמל ציבוריים כולל כל החיבורים הדרושים , למעט חשמול הלוחות ( רק לאחר ביקורת חברת חשמל )

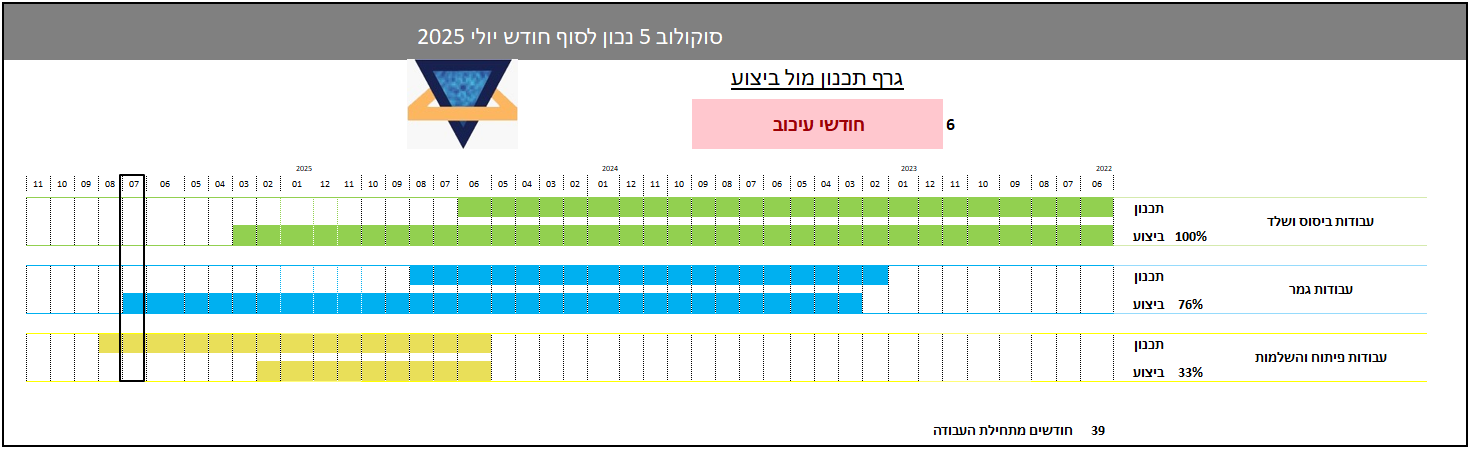

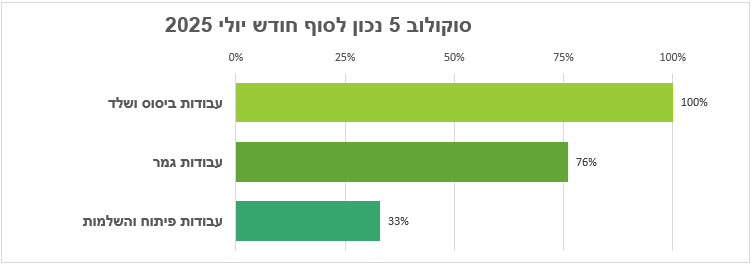

לוחות זמנים
כפי שדיווחנו בדוחות הקודמים יתכן פיגור בלוחות הזמנים , היזם משתדל לצמצם את הפערים .כרגע אנחנו עומדים על 6 חודשי פיגור.
למרות כל זאת יש סיכוי שפיגור זה ילך ויגדל נעדכן בהמשך.
בטיחות
היזם בצעה ניקיון כללי בהיקף הבניין
שופרו דרכי הגישה לכניסות הבניין אך עדיין ישנם מכשולים שצריך לתקן
