המשך עבודות חיפוי רצפה קרמיקה רצפה בדירות קיימות , בשלבי סיום .
המשך עבודות חיפוי קרמיקה בחדרי רחצה בדירות קיימות , בשלבי סיום .
התחלת בצוע עבודות התקנת סף שיש לחלונות , טרם סיימו .
בוצע והושלם על עבודות תיקוני טייח שחור ולבן בדירות קיימות .
התחלת בצוע עבודות קונסטרוקציה להנמכת תקרת גבס קומות קרקע וקומה אחת , טרם סיימו .
התקנת פיגום לטובת איטום ולאחר מכן התקנת אבן גרניט לחיפוי קירות בניין , חזיתות מערבית ומזרחית .
סיום עבודות חיפוי קרמיקה בשטח דירות קיימות .
סיום חיפוי קרמיקה בחדרי רחצה דירות קיימות .
המשך התקנת אבן שיש לסף חלונות בדירות קיימות , בשאיפה לסיום .
המשך בצוע עבודות קונסטרוקציה בקומות עליונות .
התחלתה בצוע עבודות גבס לטובת סגירת תקרות .
התחלת בצוע עבודות ספרינקלרים בדירות קיימות
התחלת בצוע עבודות איטום קירות חיצונים ( מערבי ומזרחי )
התחלת התקנת אבן גרניט לחיפוי קירות בחזיתות מערבית ומזרחית

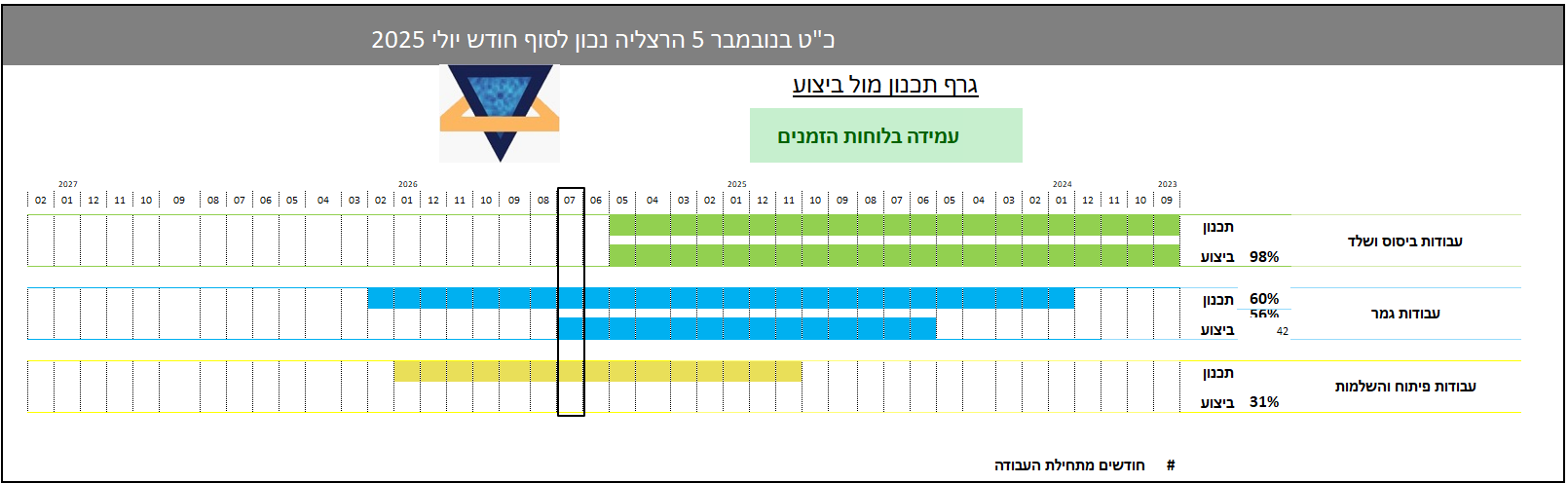

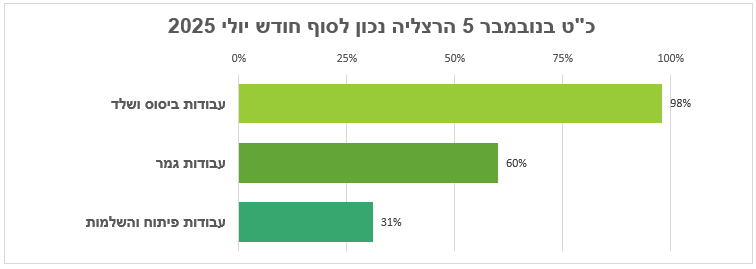

לוחות זמנים
לאחר עצירת העבודה בכל ענף הבניין בחודש יוני האחרון עקב המלחמה שפרצה , חזרנו לשגרה והיזם משתדל לצמצם את הפער שנוצר , נכון לדוח זה אין שינוי בלוחות הזמנים .
אנו נעקוב מקרוב ונדווח בדוחות הבאים .
בטיחות
האתר מגודר ומשולט כראוי
מנהל העבודה שומר על כללי הבטיחות
