חיל הרגלים 21-29– דו"ח סטטוס נכון לסוף חודש יולי 2025

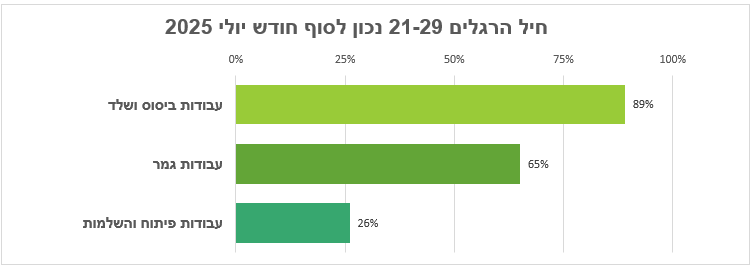

ציר הזמן וההתקדמות

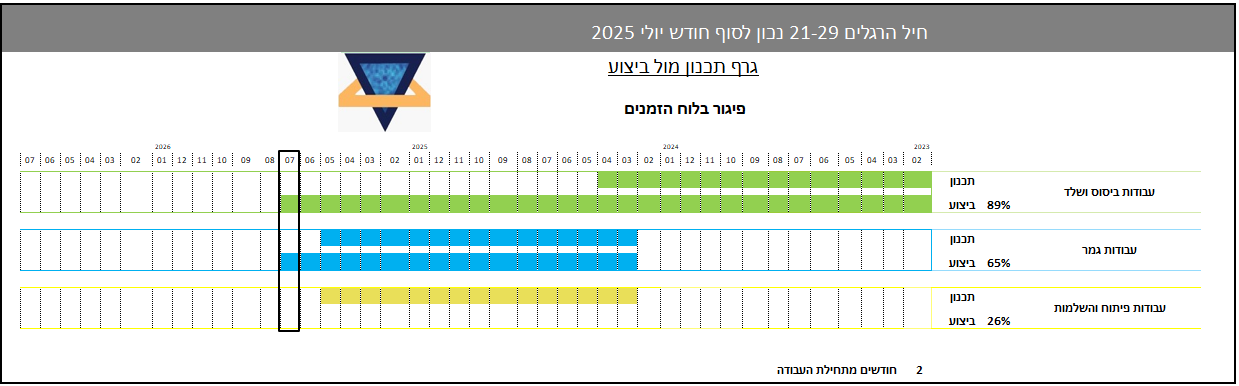

תכנון מול ביצוע

מה קרה בפרויקט בחודש האחרון?

המשך בצוע עבודות בדירות קיימות :

בצוע עבודות אלומיניום

בצוע העתקת מזגנים

בצוע עבודות אינסטלציה , העברת דודים , סידור צנרת ביוב .

בצוע עבודות קונסטרוקציה גבס לטובת תקרת גבס  כניסות 21, 23, 25.

סופק לאתר חיפוי רצפה קרמיקה לטובת בצוע עבודות חיפוי לובאים וחדרים טכניים  .

בצוע עבודות בדירות הגן : בניית מחיצות פנים , בצוע עבודות חשמל ואינסטלציה , בצוע עבודות טייח שחור

בוצע בדיקת הצפת מים לדירות הפנטהאוזים .

המשך בצוע עבודות חשמל ( שחור ) בלובאים

התקנת מעקות למרפסות בדירות קיימות , בניינים 21 ו 23 .

מה עומד לקרות בפרויקט בחודש הבא?

בחודש אוגוסט תתקיים פגישה בנוכחות : מפקחים , נציגות , יזם , לתלונות טענות והסברים .

כפי שכבר כתבנו מעלה , המשך קבלת אספקת חיפוי קרמיקה לטובת התחלת עבודות חיפוי קרמיקה בשטחים ציבוריים ובחדרים טכנאים .

הערכות והמשך בצוע עבודות , בפירים של המעליות ובגגות הבניינים להתקנת מעליות  ( לפי דרישה של חברת המעליות )

המשך בצוע עבודות אלומיניום בדירות קיימות

המשך בצוע עבודות חשמל ואינסטלציה בדירות קיימות ובלובאים ציבוריים .

המשך בצוע עבודות קונסטרוקציה גבס בלובאים לטובת תקרת גבס .

המשך בצוע עבודות חיפוי חזית  ב HPL

לוחות זמנים

בחודשים האחרונים קצב העבודה היה ירוד באתר , דבר שהגדיל את הפער לסיום הפרויקט  , נכון לדוח זה אנו בפיגור של כ 7 חודשים לסיום הפרויקט  .

אנו נעקוב מקרוב  ונעדכן בהתפתחויות בדוחות הבאים .

בטיחות באתר

רמת הבטיחות באתר ירודה ונמצא לא בטוחה בפני דיירים הבניין ובפני עודי האתר .

יש לשפר את משטחי המעברים כך שתהיה נוחה בטיחותי ונגישה לדיירי הבניין .

יש לשפר את קירות הפח בצדדי המעברים ( נמצאו מעוקמים , עם בליטת ומסמרים )

שוב חוזרת תופעה של כבלי חשמל חשופים

ישנה צנרת ביוב ומים מטפטפת באופן קבוע

הותקנו מדרגות מעץ זמניות שאינן באותו גובה (17 סמ)  ורוחב , דבר שמהווה סכנת נפילה .

האתר נמצא מבולגן ועם הרבה פסולת בניין שטרם פינו , דבר טורדני ובלתי נסבל  לדיירי הבניין .

הערה :

בתאריך 11-08-2025  נערכה פגישה שהנציגות והמפקחים יזמו , במטרה להעלות טענות מול וכלפי היזם בנושאים הבאים :

בטיחות באתר , נקיון כללי של האתר , פיקוח עליון יועצים ואישורי יועצים , לוחות זמנים  , התחייבות היזם לביצוע , פתחים שלא לפי  היתר

יופץ דוח פרוטוקול מסודר לנציגות , יזם , מפקחים  למעקב .
