בוצעו עבודות התקנת מערכות ספרינקלרים , קומות אחת עד חמש , לקראת סיום תתבצע בדיקה ע"י הכנסת מים למערכת ,לוודא שאין תקלות.
הותקן פיגום בחזית מערבית של הבניין ולאחר מכן ביצעו הרבצת בטון ( הכנה לאיטום הקיר ולאחר מכן חיפוי קיר החזית ) .
בוצעו עבודות קונסטרוקציה ( הכנה לתקרת גבס ) בדירות קומות אחת עד שלוש כולל .
בוצע והושלם התקנת מזגנים בכל הדירות .
בוצע עבודות חיפוי קירות ורצפה בחדרי רחצה בדירות קומות אחת עד חמש .
בוצעו והושלמו כל עבודות החשמל בדירות כולל קוו הזנה ראשי דירתי למונה חשמל , לכל הדירות.
בוצעו והושלמו כל עבודות האינסטלציה בדירות הכוללות קוו הזנה מים ראשי למונה מים דירתי .
חיפוי קיר חזית מערבית בקרמיקה
התחלת חיפוי קרמיקה בפנטהאוזים .
התחלת ביצוע עבודות ספרינקלרים בפנטהאוזים .
התחלת סגירות תקרות בגבס בדירות
התחלת ביצוע עבודות שפכטל וצבע יד ראשונה בדירות קומה אחת עד חמש

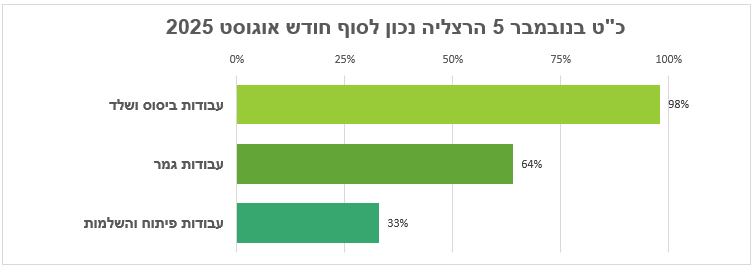

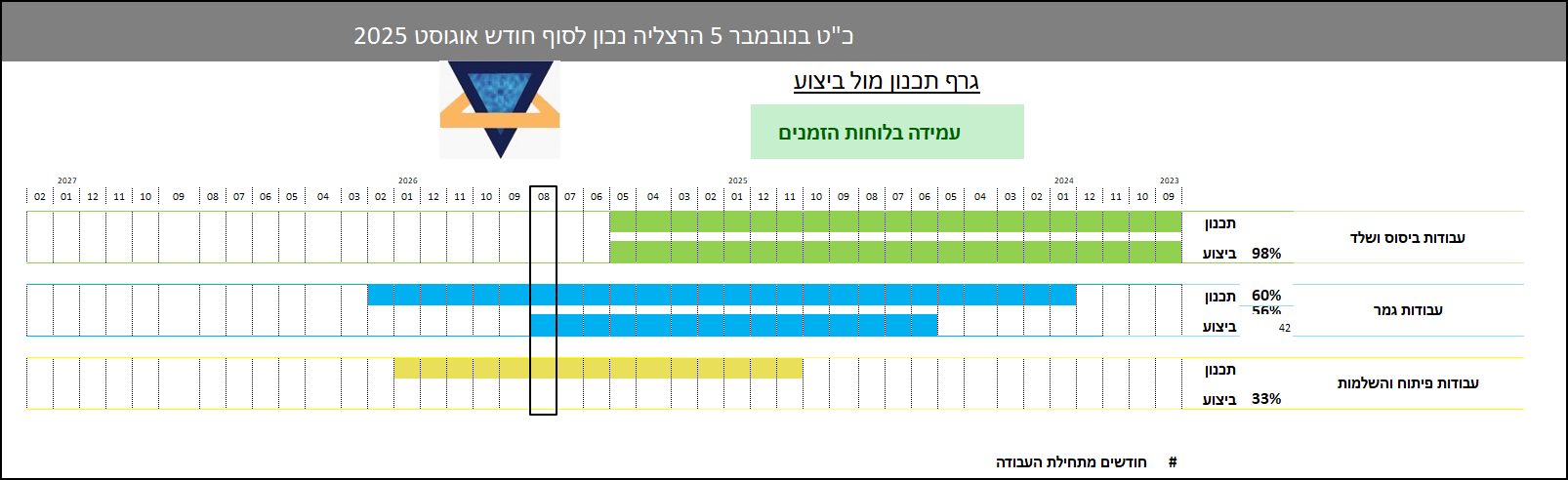

לוחות זמנים
כוח האדם באתר אינו מורגש יחד עם זאת עדיין נעשות עבודות באתר , אך בחודשים האחרונים אין קצב מוגבר בעבודה בהתחשב בחודש יוני שעברנו .
המפקח דורש לתגבר את כוח האדם באתר על מנת להגביר את קצב וכמות העבודה שיש , נכון לדוח זה המפקח מזהה שיתכן ויהיה איחור בלוחות הזמנים .
אנו נעקוב מקרוב ונעדכן בדוחות הבאים .
בטיחות
האתר מגודר ומשולט כראוי
מנהל העבודה שומר על כללי הבטיחות
