לאתר שלנו

ההסתדרות 42– דו"ח סטטוס נכון לסוף חודש אוגוסט 2025

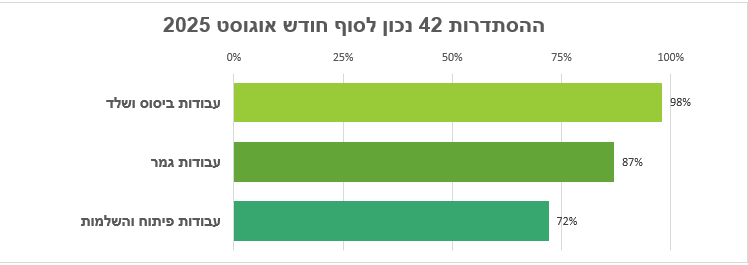

ציר הזמן וההתקדמות

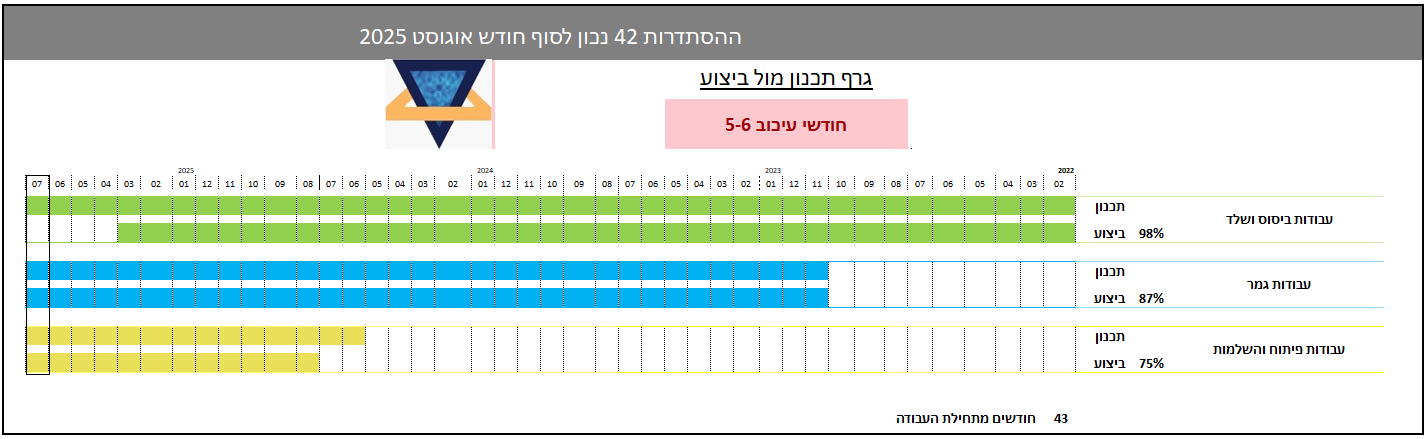

תכנון מול ביצוע

מה קרה בפרויקט בחודש האחרון?

בוצעו והסתיימו כל העבודות בחדרי המשאבות , כניסות א . ב . ג  כולל הפעלה ( טסט ) ראשוני כנדרש .

בוצעו וסוימו התקנת מעליות , כניסות א , ב , ג .

הותקנו והורכבו ארונות פח וארונות עץ בלובאים ראשיים , כניסות א , ב , ג

התחלת עבודות חיפוי קירות קרמיקה כניסה ב .

בוצעה ביקורת גז של חברת אמישראגז .

בוצע עבודות התקנת אינטרקום בדירות , טרם סיימו .

.







מה עומד לקרות בפרויקט בחודש הבא?

הפעלה מערכת סולארית כניסות א , ב , ג .

המשך בצוע עבודות חיפוי קירות שטחים ציבוריים בין הקומות כניסה ב .

קבלת אישור חברת גז אמישרגז , חברת הגז תתאם מול הדיירים לחיבור גז .

המשך ביצעו עבודות בשטחים ציבוריים ( חיפוי קירות בחדרי מדרגות כניסה ב , התחלת בצוע קונסטרוקציה להנמכת תקרת גבס בחדרי מדרגות, עבודות ופינישים אחרונים בחדרים טכנאים  )

 המפקח מבקש ומתריע  מבעלי הדירות  ו או נציגות/ וועד  כניסות א , ב , ג  , כבר עכשיו להתארגן במציאת חברה לניהול בניינים , על מנת שהבניין יהיה מתוחזק על על מערכותיו ובכלל באופן שוטף

הערה :

1- חשוב  לציין שבחודשים יולי ( מחצית ) , אוגוסט וספטמבר היזם עצר את כל עבודות תיקון ליקויים והשלמות  לפי פרוטוקולים שבוצעו בחודשים קודם לכן  בנוכחות  בעלי הדירות יזם ופיקוח וכל זאת על מנת לרכז  את כל כוח האדם לעבודות גמרים בשטחים הציבוריים על מנת לבצע מסירה מסודרת של השטחים ומערכות הבניין .

2- ישנם בעלי דירות שמבצעים שיפוצים בדירותיהם , את פסולת הבניין הם מפנים בצורה לא מסודרת ומשליכים אותה בכניסה לבניין ( ראה תמונה ) דבר שגורם ללכלוך ומטרד לשכנים שלהם ויתרה מכך הם עלולים להיקנס בקנס כספי גבוהה על ידי היזם ו או על ידי העירייה , לכן אנו נבקש מאותם בעלי דירות לפנות בצורה מסודרת את פסולת הבניין על מנת לא להגיע ולמנוע אי נעימות איתם ומולם

           לוחות זמנים

– בחודש אוגוסט דיווחנו על כך שנבצע מסירה של שטחים ציבוריים , דבר שנדחה משיקולים של היזם

נכון להיום ( חודש ספטמבר) טרם קיבלנו מועד חדש למסירת השטחים הציבוריים , אנו נעקוב ונעדכן בהמשך .

  • לפי חוזה יזם דיירים חתום , ביצוע כל העבודות וסיומם הם 36 חודשים ועוד חודשיים גרייס , זאת אומרת שבסך הכל יש ליזם 38 חודשים כולל הגרייס . היזם עלה על הקרקע בתאריך 22-05-2022 והיה אמור לסיים את הפרויקט בתאריך 22-06-2025 .
  • נכון לדוח זה אנו בפיגור של חודש וחצי ממועד סיום הפרויקט , עם זאת יש להביא בחשבון את המצוקה בענף הבנייה בגלל מחסור בפועלים מפרוץ המלחמה שנמשכת קרוב לשנתיים .



בטיחות באתר

המעברים לכניסות הבניינים נגישים ,

מנהל העבודה שומר על כללי הבטיחות



קבצי הפרויקט:

תמונות ווידאו:

הערות או שאלות- מוזמנים לכתוב לנו כאן

 הורדה לקובץ PDF
