המשך בצוע עבודות פיתוח , ריצוף אבנים משתלבות , טרם סיימו .
בצוע עבודות קונסטרוקציה בשטחים ציבוריים .
הותקנו מסילות לתריסי גלילה בדירות קיימות , טרם סיימו .
קבלן אלומיניום עבר בדירות הקיימות לבדוק ולהכין רשימה של ליקויים באלומיניום , העבודות לפי רשימת הליקויים יבוצעו לאחר סיום התקנת האלומיניום שנותר . ( סוכם בין היזם וקבלן אלומיניום ) .
בוצע סיור עם חברת ריגלר ( חברת ממדים ) ונמסר ליזם רשימה של ליקוים לטיפולו , היזם התחיל לטפל ברשימה זו .
המשך בצוע עבודות בדירות לפי דוח פרוטוקול טענות הדיירים והמפקח ליזם , טרם סיימו .
בוצעו עבודות התקנת ספרינקלרים , בשלבי סיום .
בוצעו עבודות חיפוי וריצוף קרמיקה רצפה וקירות בכל חדרי הדירות החדשות .
בוצעו עבודות תיקוני שפכטל וצבע יד ראשונה בדירות החדשות
סיום עבודות פיתוח אבנים משתלבות .
חיבור מערכות ללוח חשמל ציבורי .
ריצוף שביל בניין בקרמיקה .
המשל עבודות בדירות לפי דוח ליקויים .

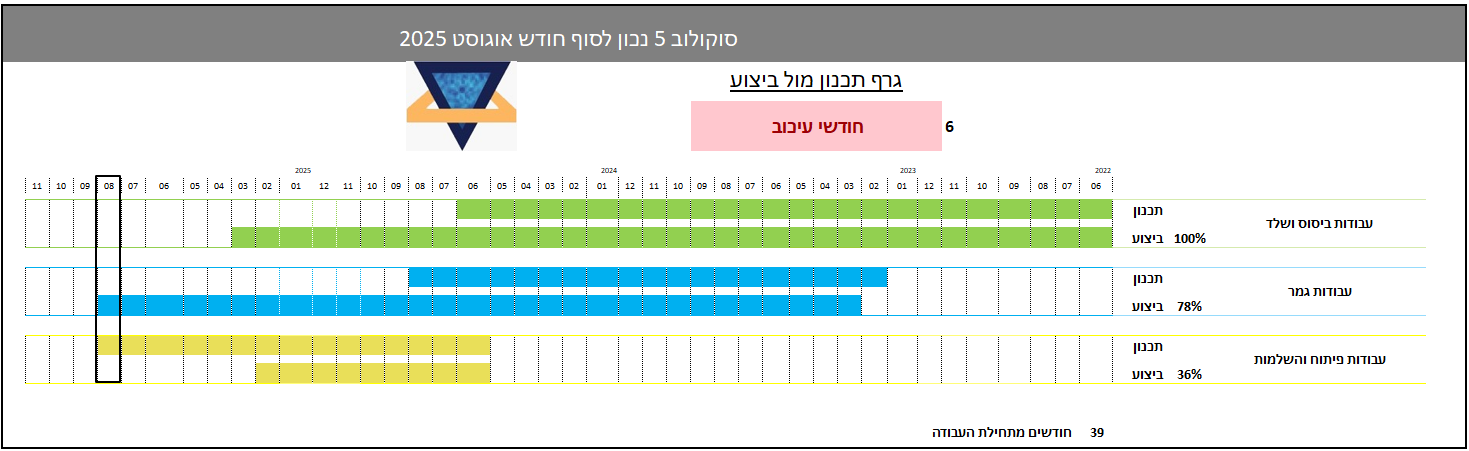

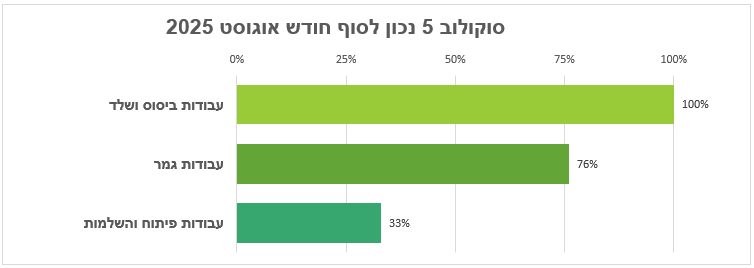

לוחות זמנים
בחודשים האחרונים כוח האדם בשטח היה דליל דבר שגרם לעוד פיגור בלוחות הזמנים .
לאחר בירור שנעשה מול היזם , נמסר שמחודש ספטמבר הקרוב כוח האדם יגדל משמעותית על מנת לצמצם את הפערים שנפרעו .
הנציגות באמצעות עורך דינם דורשים לקבל לוח זמנים עדכני וצפי לסיום הפרויקט מהיזם .
אנו נעקוב מקרוב ונעדכן בדוחות הבאים .
בטיחות
יש לפנות פסולת בניין בחזית הדרומית של הבניין .
יש לשפר את דרכי הגישה בכניסה לבניין .
הערה:
בחודש האחרון בעלי דירות זורקים פסולת בניין ואשפה ללא מכולה לפינוי וללא השגחת אדם , דבר המהווה סכנת חיים .
יתרה מכך נגרם נזק לדירות בקומות הראשונות זכוכיות של מעקות מרפסת ניזוקו .
