ההסתדרות 42– דו"ח סטטוס נכון לסוף חודש ספטמבר 2025

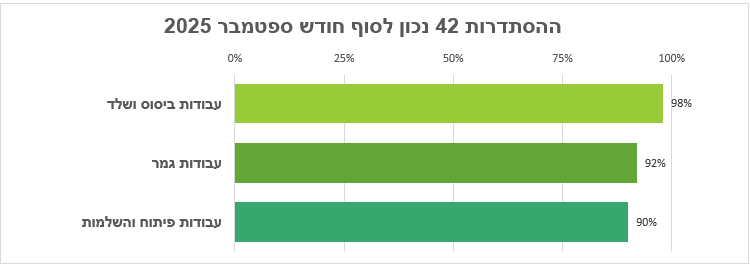

ציר הזמן וההתקדמות

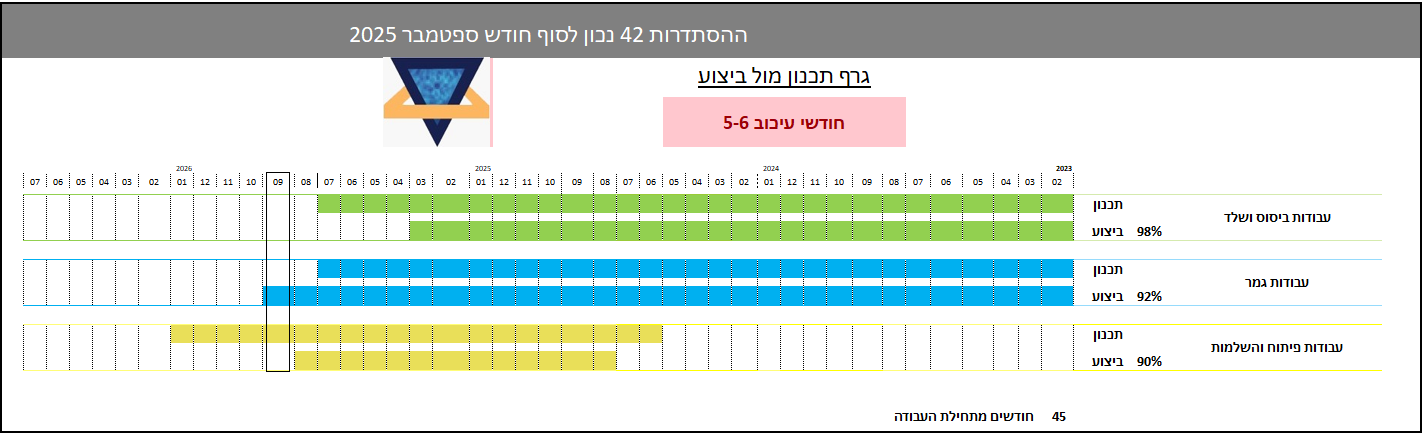

תכנון מול ביצוע

מה קרה בפרויקט בחודש האחרון?

בחודש ספטמבר בוצעה מסירה של שטחים ציבוריים כניסות א , ב , ג  מהיזם לנציגות בנוכחות : יזם , מפקח דיירים ונציגות

להלן הרשימה של המערכות והשטחים הציבוריים שנמסרו :

חדר משאבות ומאגר מים , חדר עגלות , חדר אשפה , מערכת סולארית ,גג ,  לובי כניסה ראשי , לובאים קומתיים , ארונות לוחות חשמל וארונות תקשורת ציבוריים , מערכת כיבוי אש , חניות , גינה , אינטרקום , חדר מוני גז ,

הסיור נערך בהשתתפות  קבלן של כל מערכת ומערכת ככתוב מעלה אשר בצע את עבודות ההתקנה של המערכת  ואת ההדרכה לתפעול ואחזקה של כל מערכת ומערכת בנפרד .

אנו כמפקחים המלצנו בדוחות הקודמים וגם בשיחות אישיות עם הנציגות והדיירים על מינוי חברת ניהול משותפת לבניין על מנת שתדע לנהל , לתחזק , לתפעל ולשמור על המערכות הנ"ל .

במהלך הסיור טרם נמסרו מעליות הבניין וזאת מכיוון שלטענת היזם הוא אינו רוצה שהן יהרסו על ידי דיירים שיבצעו שיפוץ בדירתם וישתמשו במעלית כמעלית משא לחומרי בניין והעברת ריהוט , הפיקוח יפיץ מכתב או מייל נפרד לנציגות בנושא עם הלצותינו בנושא לשיקולכם .

מה עומד לקרות בפרויקט בחודש הבא?

קבלת תיק מתקן מסודר של כל מערכות הבניין הכוללות בין היתר תעודות אחריות , איש קשר וכו , לאחר שהמפקח יעבור ויבדוק את תיק המתקן שהוא תקין אנו נבצע העברתם לנציגות .

בצוע מסירת מעליות ( לאחר המלצתינו לנציגות ולפי בחירתם )

המשך בצוע עבודות תיקון ליקויים בדירות לפי פרוטוקול מסירה ראשוני שנערך מלפני כמה חודשים .

לוחות זמנים

נכון לדוח זה אנו בפיגור של כחודשיים ממעוד סיום הפרויקט לפי חוזה יזם דיירים חתום וכל זאת למרות המלחמה ומחוסר בכוח אדם בכל ענף הבנייה , כפי שציינו בדוחות הקודמים .

בטיחות באתר

המעברים לכניסות הבניינים נגישים ,

מנהל העבודה שומר על כללי הבטיחות
