כ"ט בנובמבר- דו"ח סטטוס נכון לסוף חודש ספטמבר2025

ציר הזמן וההתקדמות

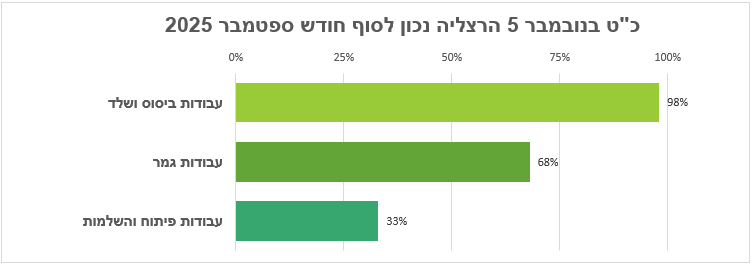

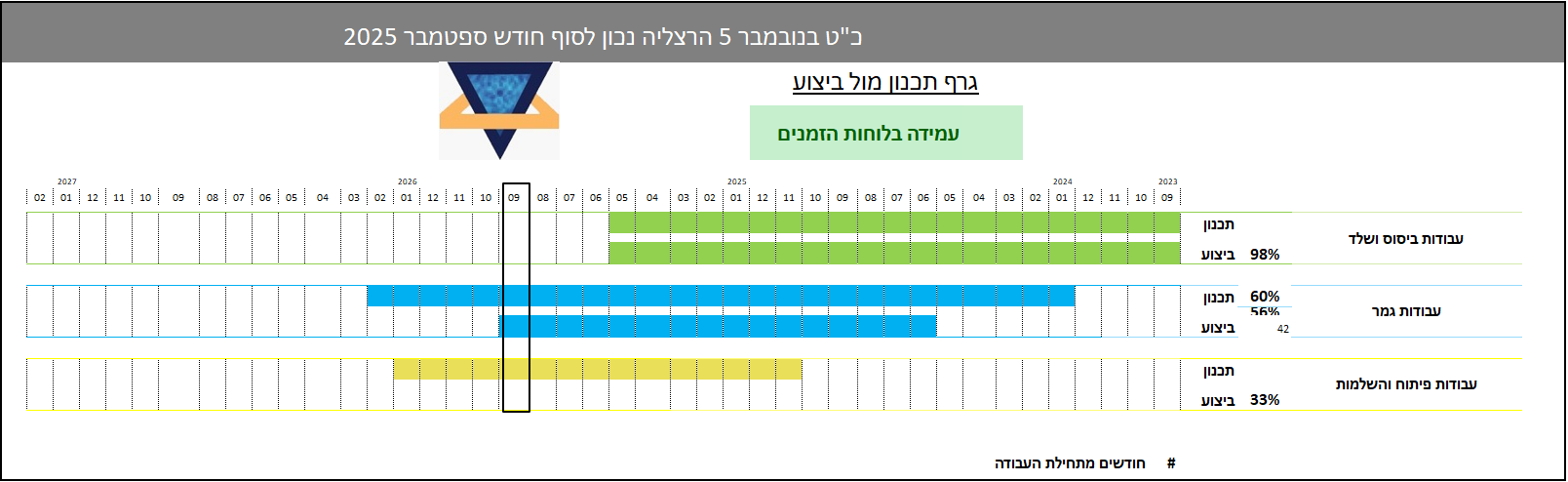

תכנון מול ביצוע

מה קרה בפרויקט בחודש האחרון?



המשך וסיום התקנת פיגום בחזיתות הבניין ( מסביב כל הבניין ) .

בצוע עבודות איטום בחזיתות הבניין לטובת חיפוי חזיתות הבניין .

המשך בצוע וסיום  ריצוף וחיפוי רצפה וקירות בכל חדרי הדירה ( בכל הדירות )   , קומות אחת עד קומה חמש כולל .

התחלת ריצוף וחיפוי רצפה וקירות קומה אחת  לובי הדירות .

המשך בצוע עבודות גבס בדירות , טרם סיימו .

בצוע עבודות הכנה שפכטל וצבע בדירות קומות אחת עד שלוש .

מה עומד לקרות בפרויקט בחודש הבא?

בצוע וסיום ריצוף וחיפוי רצפה וקירות  בדירות קומה שש

המשך וסיום ריצוף וחיפוי רצפה וקירות בין הקומות  בלובי הדירות .

בצוע וסיום עבודות גבס ( הנמכות תקרה וכו ) בדירות .

סיום בצוע עבודות שפכטל ותיקונים בדירות .

התחלת בצוע צבע בדירות יד ראשונה .

לקיחת מדידות מטבחים לדירות קיימות . ( ראה הערה )

התחלת בצוע עבודות חיפוי חזיתות ( שפכטל אקרילי ואבן חוץ לפי תוכניות )

לוחות זמנים

המפקח דורש לתגבר את כוח האדם באתר  על מנת להגביר את קצב וכמות העבודה שיש , נכון לדוח זה המפקח מזהה שיתכן ויהיה איחור בלוחות הזמנים .

בטיחות

האתר מגודר ומשולט כראוי

מנהל העבודה שומר על כללי הבטיחות



הערה :

בעלי דירות קיימות מתבקשים לגשת לחברת המטבחים לבחור ולסגור את סוג ודגם המטבח
