חיל הרגלים 21-29– דו"ח סטטוס נכון לסוף חודש אוקטובר 2025

ציר הזמן וההתקדמות

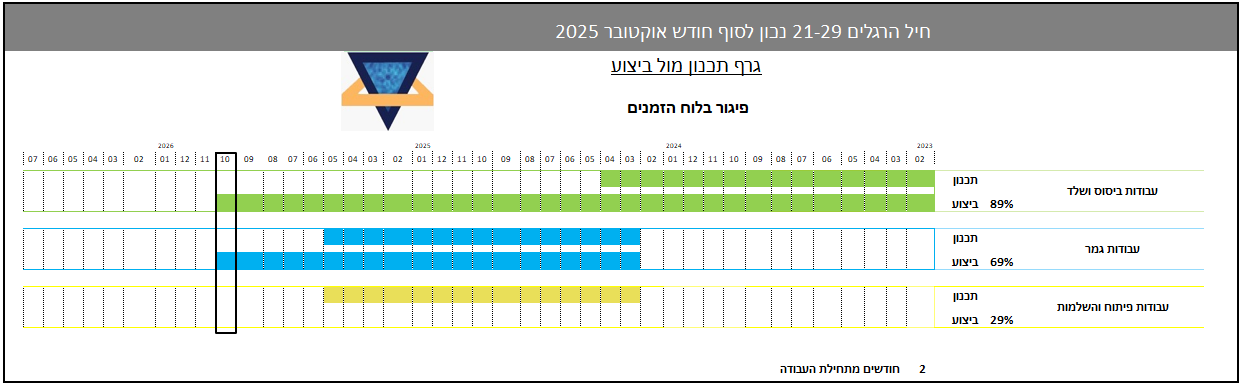

תכנון מול ביצוע

מה קרה בפרויקט בחודש האחרון?

סטטוס הפרויקט –

  • בוצעו והושלמו עבודות טייח  בחד המדרגות בבניין 29 .
  • בוצעו עבודות יציקת חגורות למעליות בבניינים 21-29  הכוללים עבודות טייח לחגורות  , טרם סיימו .
  • הותקנו פיגומים בפיר מעליות בניינים 21- 29 להשלמת עבודות טייח חגורות , טייח פיר והתקנת קונסטרוקציה למעליות .
  • בוצעו עבודות אלומיניום חלונות למסתורי כביסה והתקנת תריסים לממדים בדירות , עד כה בוצע כ 50% מכלל הבניינים , טרם סיימו .
  • בוצעו עבודות ריצוף מדרגות כניסות 21- 29 , קומות 1- 4 , למעט השלמות בבניין 25 קומה 4 ובניין 29 קומת 4 ( טרפזים )
  • בוצעו והושלמו עבודות H P L  , למעט השלמות אחרונות ( פינשים ) .
  • בוצעו עבודות U P N למרפסות שמש לקראת סיום , נותר לערך כ 10% לסיום והשלמה .
  • המשך בצוע עבודות טייח וצבע בדירות קיימות .
  • בוצעו עבודות טייח בלובאים ובדירות הגן .
  • בוצעו עבודות התקנת ספרינקלרים לדירות בניינים 21-29







מה עומד לקרות בפרויקט בחודש הבא?

  • בצוע עבודות צבע בחדרי מדרגות כניסות 21-29
  • בצוע עבודות התקנת מערכות ספרינקלרים כנדרש כניסות ראשיות , לובאים , חדרי מדרגות . ( ציבורי)
  • בצוע עבודות קונסטרוקציה לטובת תקרה גבס בלובאי חדרי המדרגות
  • בצוע עבודות גבס לטובת סגירת תקרות בלובאי חדרי המדרגות .
  • סידור תשתיות חדשות מים , חשמל , תקשורת בפיתוח .
  • השלמת ריצוף מדרגות ( טרפזים ) כנדרש .

בטיחות :

בתאריך 23-10-2025 התקיים סיור בנוכחות : מפקח – עודד , נציגות – אורן , נציג היזם – אילן

מטרת הסיור לבדוק ולעבור על הליקויים שהועלו והוצגו ליזם עוד בחודש אוגוסט .

יש לציין שראינו שיפור במעברים ודרכי גישה לכניסות , יחד עם זאת מצאנו לקויים רבים  בנושא החשמל כגון : כבלים חשופים , בתי מנורה לא מותקנים כראוי , חיבורי חוטים עם מהדקים חשופים למגע אדם , כבילה לא מותקנת כראוי ועוד הרבה ליקויים כאלה ואחרים  שחוזרים על עצמם בכל הכניסות ובכל חדרי המדרגות .

ליקויים אלו חייבים לטפל במיידי !!!!

יש לציין שמדובר בסכנת חיי אדם !!!!



לוחות זמנים :

במהלך חודש ספטמבר ועד אמצע חודש אוקטובר חלו חגי ישראל אשר השפיעו באופן טבעי על זמינות כוח האדם והעבודה באתר .

במהלך תקופה זו נמשכו העבודות כסדרן , אך בקצב איטי יותר וזאת עקב ימי החופשה המרובים והיעדר חלק מהצוותים .

תופעה מוכרת וידועה בכל ענף הבנייה  בישראל , עם סיום תקופת החגים אנו דורשים מהקבלן לתגבר באופן משמעותי את כוח האדם וזאת על מנת לצמצם את הפערים שנפתחו עוד מתחילת המלחמה .

המפקח מזהה כבר היום פיגור של כ-5 חודשים.

ופיגור צפוי לסיום הפרויקט כ-10 חודשים

הערות:

  • טרם התקבלו אישור יועץ אקוסטיקה כפי שהובטח עוד בחודש אוגוסט
  • יש לשים דגש ולטפל במיידי בכל הליקויים בנושא החשמל הזמני המותקן באזור כל השטחים הציבוריים , בחדרי המדרגות , בכניסות לבניינים .
