כ"ט בנובמבר- דו"ח סטטוס נכון לסוף חודש נובמבר 2025

ציר הזמן וההתקדמות

תכנון מול ביצוע

מה קרה בפרויקט בחודש האחרון?

  • בוצע עבודות חיפוי קרמיקה בלובאי הדירות
  • תחילת בצוע עבודות קונסטרוקציה להנמכות תיקרה בלובי הדירות .
  • בצוע נקודות תאורה בשטחים ציבוריים  ( לובי כניסה ראשי , לובי דירות )
  • בוצע והושלם ריצוף מדרגות
  • המשך עבודות קונסטרוקציה  על קירות חזיתות הבניין ( מערבית , צפונית , מזרחית )
  •  הותקנו אביזרי חשמל בדירות ( שקעים מפסקים )
  • בוצעו והושלמו כל עבודות הרובה בחדרים רטובים של הדירות
  • בוצעו והושלמו כל עבודות מיזוג אוויר הכוללות : צינורות שרשור , תליית מאיידים , התקנת מנועים במרפסות שירות
  • הושלמו כל עבודות סגירת תקרת גבס הנמכות בדירות כנדרש
  • בצוע צבע יד שנייה
  • בצוע עבודות הכנה של צנרת ניקוזים לקולטנים , ניקוז מי גשמים וביובים כנדרש
  • בוצעו והושלמו כל העבודות הנדרשות בפיר המעלית כגון : טייח שפכטל , צבע ונקין בפיר מעליות כנדרש . ( ממתינים לתאריך להתקנת מעליות )
  • בוצעה הקצפה פוליאוריטן  בגג ( בהמשך הדוח נכתוב כמה מילים )

מה עומד לקרות בפרויקט בחודש הבא?

  • ריצוף לובי כניסה ראשי
  • התקנת H P L ( חיפוי חזית בניין )
  • התקנת אביזרי מיזוג ( לבן ) כגון : גרילים , דמפרים ועיניות
  • סגירות גבס תקרות בלובאים בין הקומות
  • בצוע עבודות שפכטל צבע בלובאים בין הקומות
  • התקנת מטבחים בדירות לפי הזמנה של בעלי הדירות .
  • התקנת דלתות כניסה ראשיות לדירות
  • תחילת עבודות התקנת אלומיניום בדירות
  • התחלת בצוע עבודות התקנת מעלית

כמה מילים על הקצפת פוליאוריטן לגג :

היא שיטת איטום מתקדמת היוצרת שכבת הגנה חזקה ועמידה בפני מים ושינויי מזג אוויר. השיטה כוללת התזת קצף פוליאוריטן, אשר מתקשה במהירות ויוצרת שכבת בידוד ואיטום אחידה, כולל באזורים מורכבים. את הקצף יש להגן משכבה נוספת (כמו יריעות ביטומניות) מפני קרינת שמש ישירה, אלא אם כן מדובר בחומר ייעודי עמיד לקרינה.

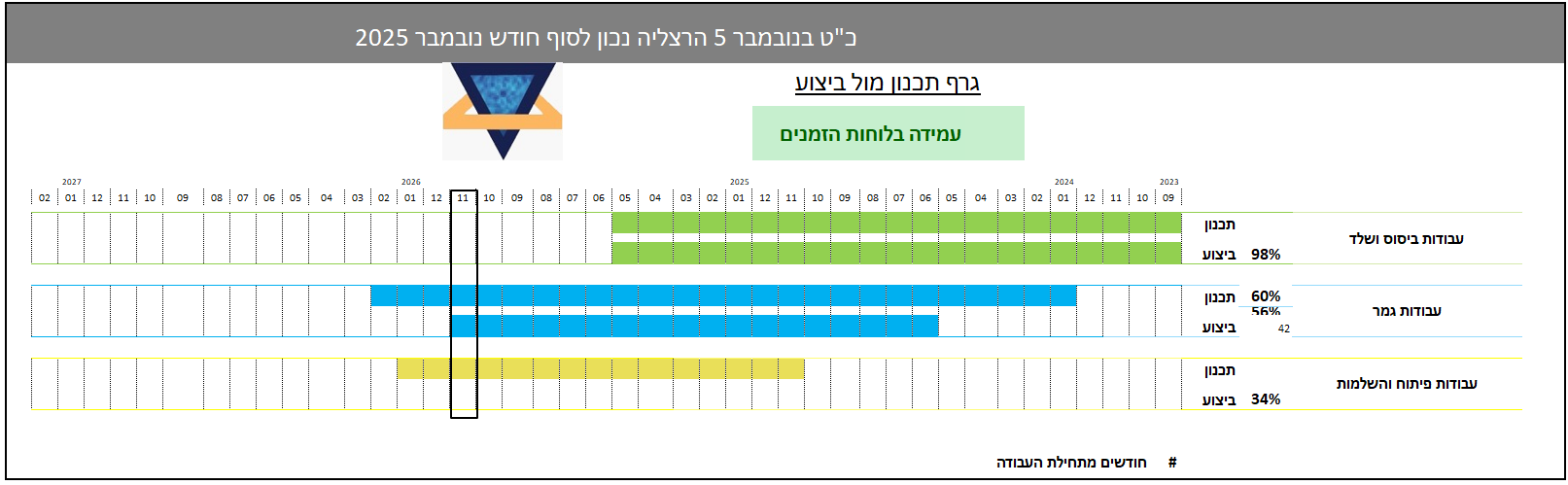

לוחות זמנים

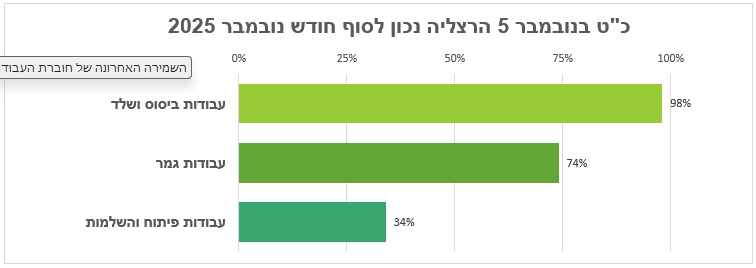

בבדיקת מצב הפרויקט נכון לעריכת הדוח , עולה כי למרות התקדמות בעבודות במהלך החודשים האחרונים , עדיין קיים פיגור ביחס ללוחות הזמנים המתוכננים .

בתאריך ספטמבר 2023 התחילו העבודות בשטח , לפי חוזה יזם דיירים חתום  :

תחילת עבודות ספטמבר 2023

משך ביצוע על פי חוזה – 18 חודשים

תקופת גרייס – 3 חודשים

סהכ לפי חוזי מתוכנן – 21 חודשי עבודה

מועד סיום מתוכנן – מאי 2025 .

נכון לחודש 12/2025 חלפו כ 28 חודשים מתחילת הפרויקט . בהשוואה ללוחות הזמנים המתוכנן ( 21 חודשים ) קיים פער של כ 7 חודשים .

יש לציין כי במהלך תקופת המלחמה ( מאז אירועי 7-10-2023 ) נרשמה השבתה כמעט מלאה של כלל ענף הבנייה בישראל שכללה :

  • מחסור בכוח אדם
  • הגבלות על כניסת עובדים לאתרים
  • עיכובים משמעותיים באספקת חומרים
  • חשש בטחוני ואי יציבות שפגען ברצף העבודה .

כמו כן יש  לציין שבתקופה האחרונה ניכרת עלייה ומאמצים בקצב העבודה מצד היזם והקבלן , לצמצום הפערים שנצטברו .

בטיחות

האתר מגודר ומשולט כראוי

מנהל העבודה שומר על כללי הבטיחות
